Projektinfos
Die Adenauerbrücke wird täglich von durchschnittlich 94.100 Kraftfahrzeugen (Stand 2019) befahren und verbindet als wichtige Verkehrsachse die beiden Donaustädte Ulm und Neu-Ulm. Über die Adenauerbrücke verlaufen die Bundesstraßenverbindungen der B 10 und der B…

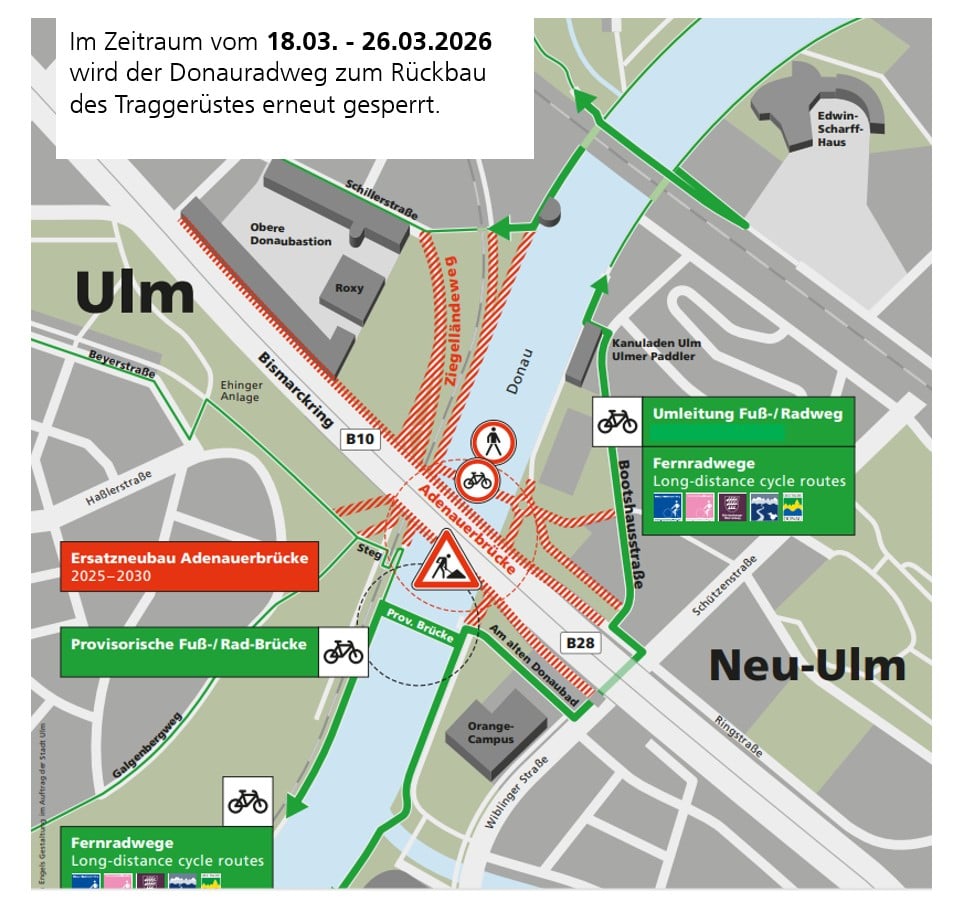

Adenauerbrücke: Donauradweg gesperrt vom 18. bis 26.03.3026
In dem Zeitraum vom 18.03. bis zum 26.03.2026 wird der Donauradweg https://t1p.de/smhaj erneut gesperrt. Grund dafür ist der Rückbau des Traggerüstes an der Adenauerbrücke. Die Um…
Wir freuen uns auf Ihre Fragen und Anregungen am besten direkt über die App!
Adenauerbrücke: Donauradweg gesperrt vom 18. bis 26.03.3026
In dem Zeitraum vom 18.03. bis zum 26.03.2026 wird der Donauradweg https://t1p.de/smhaj erneut gesperrt. Grund dafür ist der Rückbau des Traggerüstes an der Adenauerbrücke. Die Um…
Read moreStarted Wed 18 Mar 1:00 AM
Ended Fri 27 Mar 12:59 AM
Donauradweg (zwischen Schillerstraße und Adenauerbrücke): Geh- und Radwegeinengung von 01.01.2026 - 31.07.2026
Für den den Neubau der Adenauerbrücke bleibt der Geh- und Radweg entlang der Donau bis Mitte 2026 weiterhin eingeengt.
Für den Neubau der Adenauerbrücke wird das Gelände der ehemaligen Tankstelle an der Auffahrt von der Furttenbachstraße auf den Bismarckring noch bis Ende dieses Jahres b…
Read moreFür den Ersatzneubau der Adenauerbrücke wird von Dienstag, den 09.12.2025, bis Freitag, den 12.12.2025, nachts jeweils von 21 Uhr bis 6 Uhr der rechte Fahrstreifen der B10 und der V…
Read moreStarted Tue 9 Dec, 2025 8:00 PM
Ended Fri 12 Dec, 2025 5:00 AM
Started Tue 9 Dec, 2025 8:00 PM
Ended Fri 12 Dec, 2025 5:00 AM
Für den Ersatzneubau der Adenauerbrücke wird vom 01.12.2025 bis zum 08.12.2025 der Donauradweg zwischen Schillerstraßenunterführung und dem Zick-Zack-Steg gesperrt.
Die Verbindung vom Zick-Zack-…
Read moreStarted Sun 30 Nov, 2025 11:00 PM
Ended Mon 8 Dec, 2025 10:59 PM
Für Tiefbauarbeiten am Fahrbandrand in Fahrtrichtung Ulm wird am 09.12.2025 und am 16.12.2025 jeweils in der Zeit zwischen 09:00 und 15:00 Uhr der Bereich von der Adenauerbrücke bis zur …
Read moreStarted Tue 16 Dec, 2025 8:00 AM
Ended Tue 16 Dec, 2025 2:00 PM
Started Tue 9 Dec, 2025 8:00 AM
Ended Tue 9 Dec, 2025 2:00 PM
Donaurad-/gehweg (zwischen Schillerstraße und Adenauerbrücke) gesperrt von 14. - 17.11.2025
Zum Einheben eines Traggerüstes für den Neubau der Adenauerbrücke muss der Geh-/Radweg gesperrt werden. Die Umleitung erfolgt über provisorische Donau-Brücke/Neu-Ulm/Eisenbahnbrücke.…
Read moreStarted Thu 13 Nov, 2025 11:00 PM
Ended Mon 17 Nov, 2025 10:59 PM
Hindenburgring, Bismarckring, Furttenbachstraße: Tagsüber Einspurigkeit in Fahrtrichtung Neu-Ulm von 10. bis 14.11.2025
Kommende Woche finden nur tagsüber zwischen 09:00 und 15:00 Uhr in der Zeit von 10. bis 14.11.2025 Rodungsarbeiten und Baumschutzmaßnahm…
Read moreStarted Mon 10 Nov, 2025 8:00 AM
Ended Fri 14 Nov, 2025 2:00 PM
B10/Adenauerbrücke: Keine nächtlichen Verkehrseinschränkungen mehr auf der B10 in Fahrtrichtung Neu-Ulm
Die Baumfällarbeiten und die Entfernung der Wurzelstöcke konnten bereits in der vergangenen Nacht abgeschlossen werden. Somit gibt es in den kommenden drei Nächten keine …
Read moreB10/Adenauerbrücke: Nächtliche Verkehrseinschränkungen auf der B10 in Fahrtrichtung Neu-Ulm von 03. - 07.11.2025
Für den Bau der Lärmschutzwände im Rahmen des Ersatzneubaus der Adenauerbrücke erfolgen in der kommenden Woche auf Ulmer Seite Rodungsarbeiten entlang der B10 in…
Read moreStarted Tue 4 Nov, 2025 8:00 PM
Ended Wed 5 Nov, 2025 4:00 AM
Started Mon 3 Nov, 2025 8:00 PM
Ended Tue 4 Nov, 2025 4:00 AM
Started Mon 3 Nov, 2025 6:00 AM
Ended Wed 19 Nov, 2025 10:59 PM
Adenauerbrücke: Geänderte Radverkehrsführung und Spurwegnahme auf B10 in Fahrtrichtung Ulm

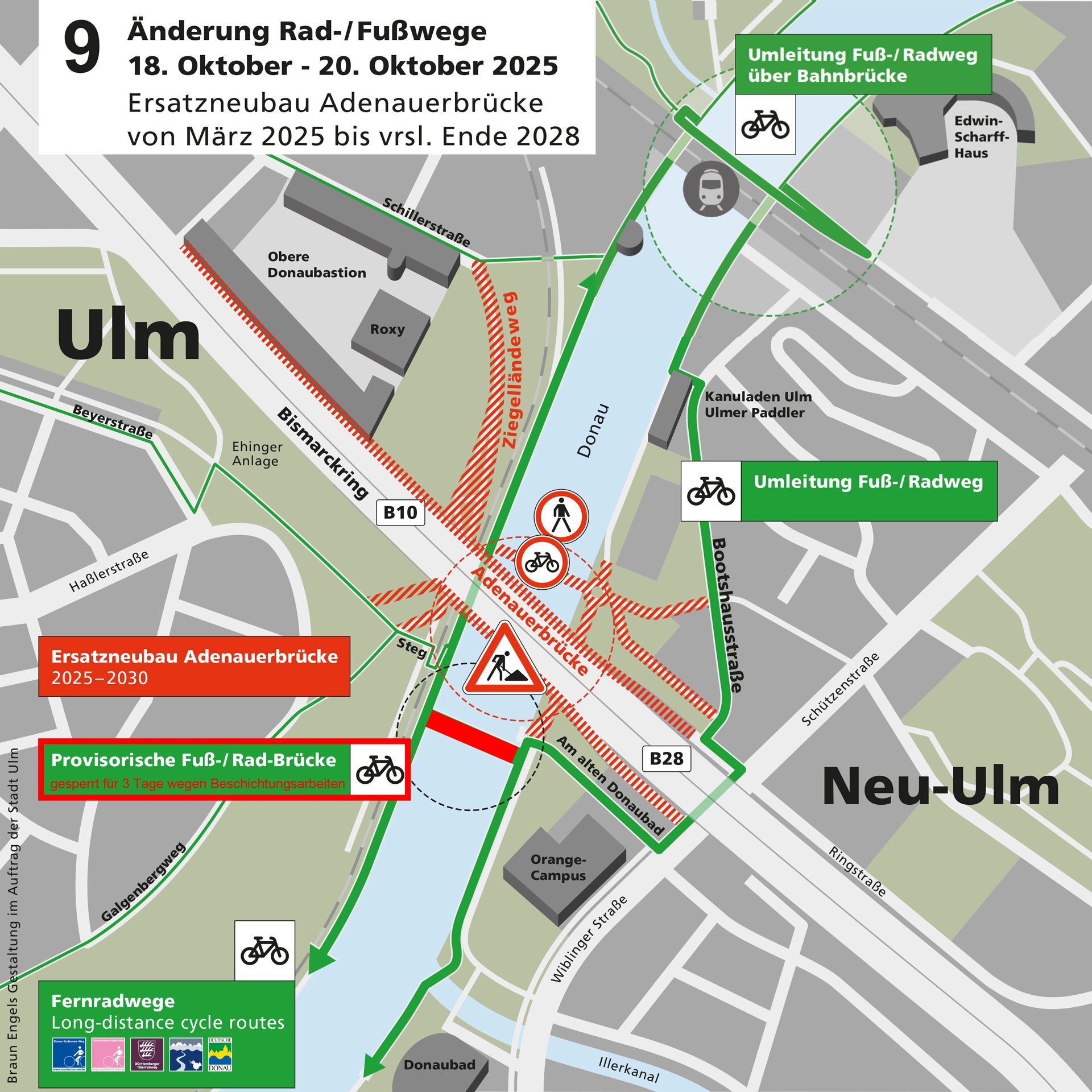

Sperrung der provisorischen Geh-/Radwegbrücke über die Donau von 18. bis 20.10.2025
Für Beschichtungsarbeiten an der provisorischen Brücke muss diese von Samstag, 18.10.…
Read moreStarted Tue 28 Oct, 2025 12:00 AM
Ended Mon 3 Nov, 2025 10:59 PM
Started Tue 21 Oct, 2025 7:00 AM
Ended Wed 22 Oct, 2025 1:00 PM
Started Fri 17 Oct, 2025 10:00 PM
Ended Mon 20 Oct, 2025 9:59 PM
Donauradweg: Sperrung zwischen Schillerstraße und Zick-Zack-Steg vom 28.10. bis 03.11.2025
Von 28.10. bis 03.11. ist der Donauradweg zwischen der Schillerstraßen-Unterführung und dem Zick-Zack-Steg gesperrt. Grund der Sperrung ist das Einheben von Stahlschüssen und Betonfer…
Read moreStarted Tue 28 Oct, 2025 12:00 AM
Ended Mon 3 Nov, 2025 11:59 PM

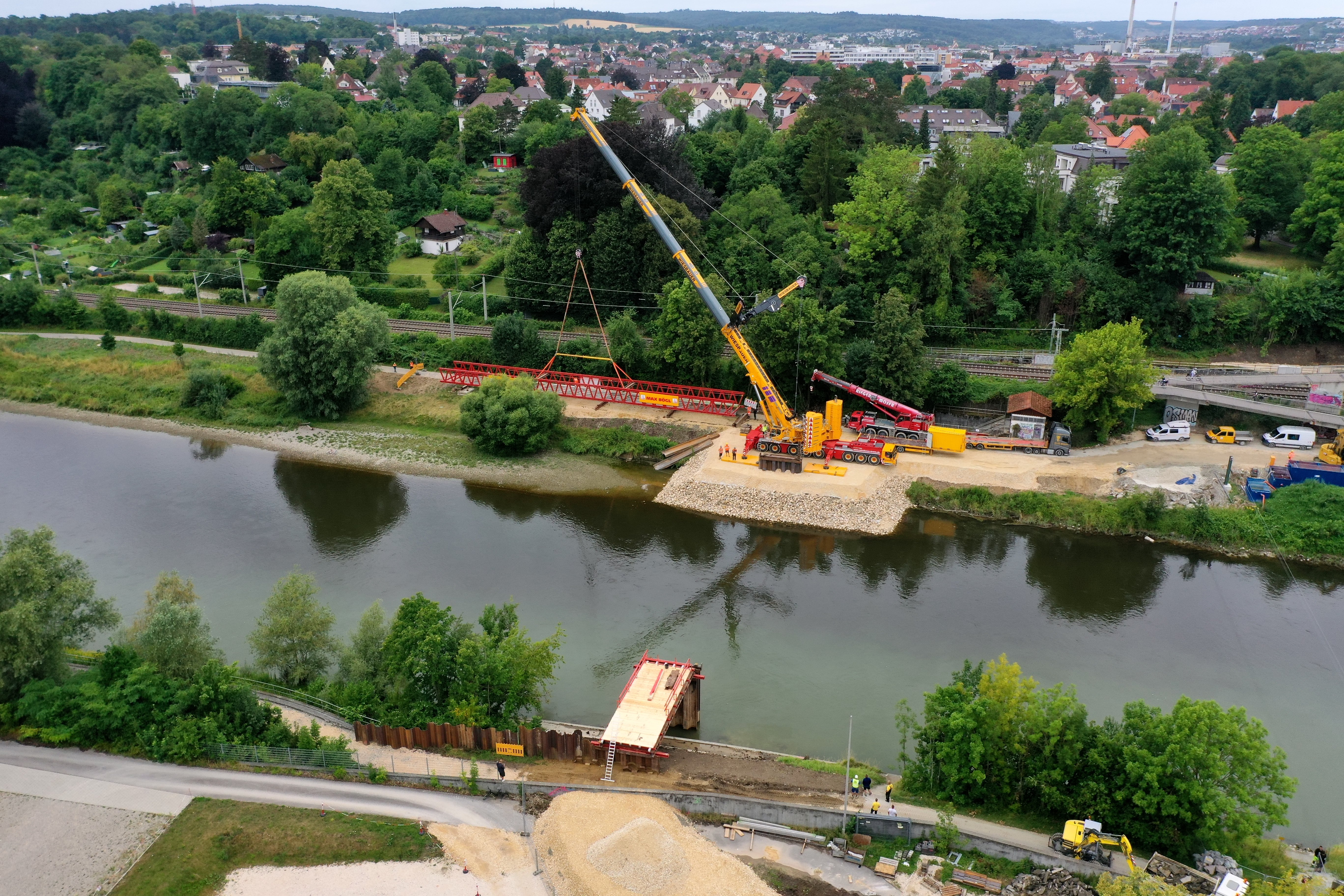

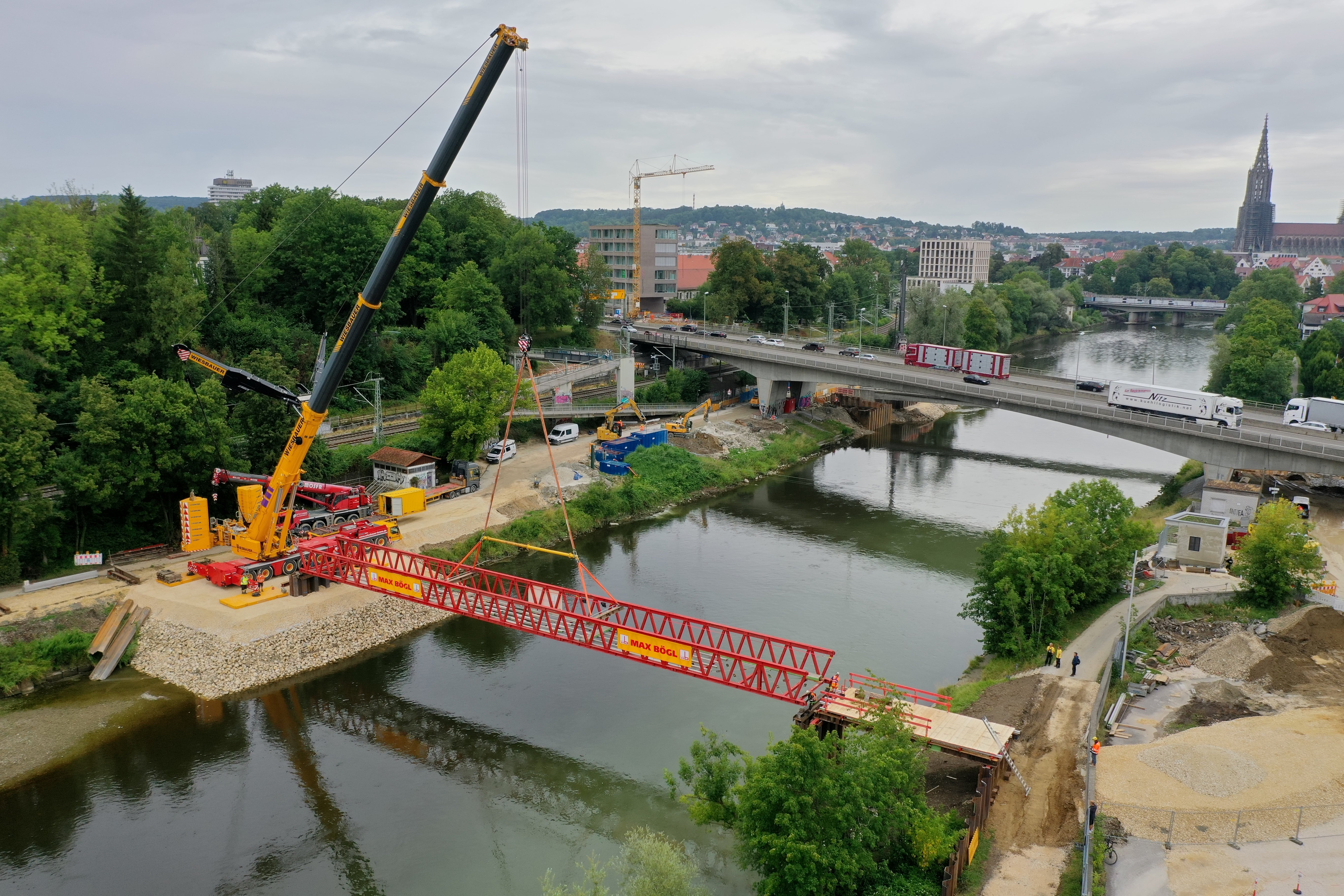

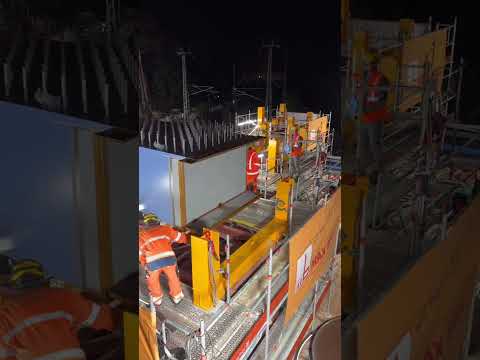

Adenauerbrücke: Die ersten gigantischen Stahlträger wurden eingehoben in den Nächten von 05. bis 07.09.2025
Mit einem 750-Tonnen- und einem 500-Tonnen-Kran wurden am letzten Wochenende die gigantischen Stahlträger (je 28 Meter lang und 80 Tonnen schwer) für den Überbau der…
Read moreAdenauerbrücke: Sperrung Donauradweg bis 12.09.2025 und nächtliche Fahrspurreduzierungen von 05. bis 08.09.2025

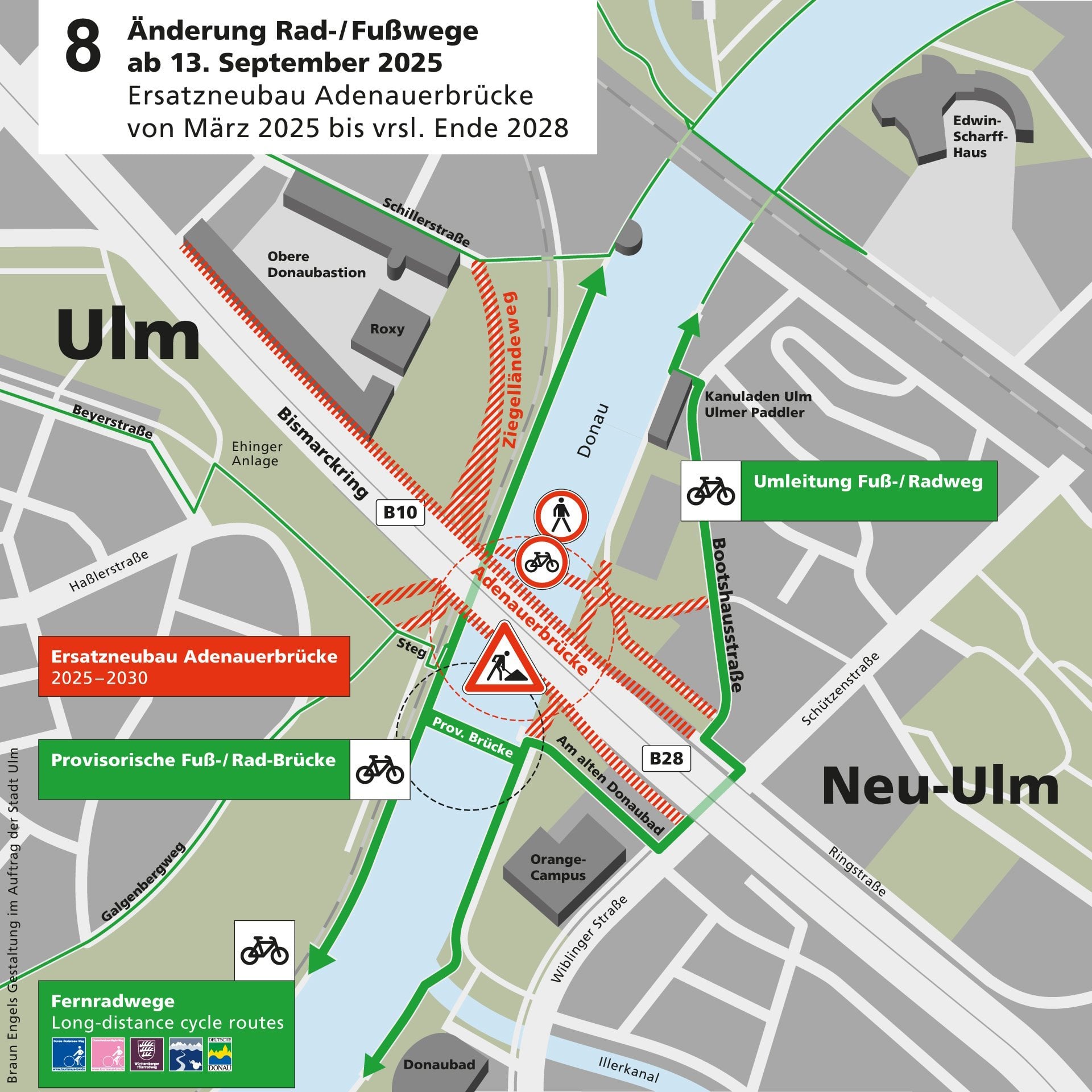

Seit dem 01.08.2025 ist der Donauradweg zwischen Schillerstraßen-Unterführung und dem Zick-Zack-Steg gesperrt. Die Sperrung wird bis zum …
Read moreStarted Mon 8 Sep, 2025 10:00 PM
Ended Fri 12 Sep, 2025 9:59 PM
Started Sun 7 Sep, 2025 7:00 PM
Ended Mon 8 Sep, 2025 3:00 AM
Started Sat 6 Sep, 2025 7:00 PM
Ended Sun 7 Sep, 2025 4:00 AM
Started Fri 5 Sep, 2025 7:00 PM
Ended Sat 6 Sep, 2025 4:00 AM
Started Thu 21 Aug, 2025 3:54 PM
Ended Fri 12 Sep, 2025 9:59 PM
Provisorische Fuß-/Radwegbrücke an der Adenauerbrücke: Öffnung am 01.08.2025
Die neue, flussaufwärts gelegene Behelfsbrücke wird morgen, 01.08.2025, für die Fußgänger*innen und Radfahrer*innen geöffnet. Bei trockener Witterung kann diese uneingeschränkt genutzt…
Read moreStarted Thu 31 Jul, 2025 10:00 PM

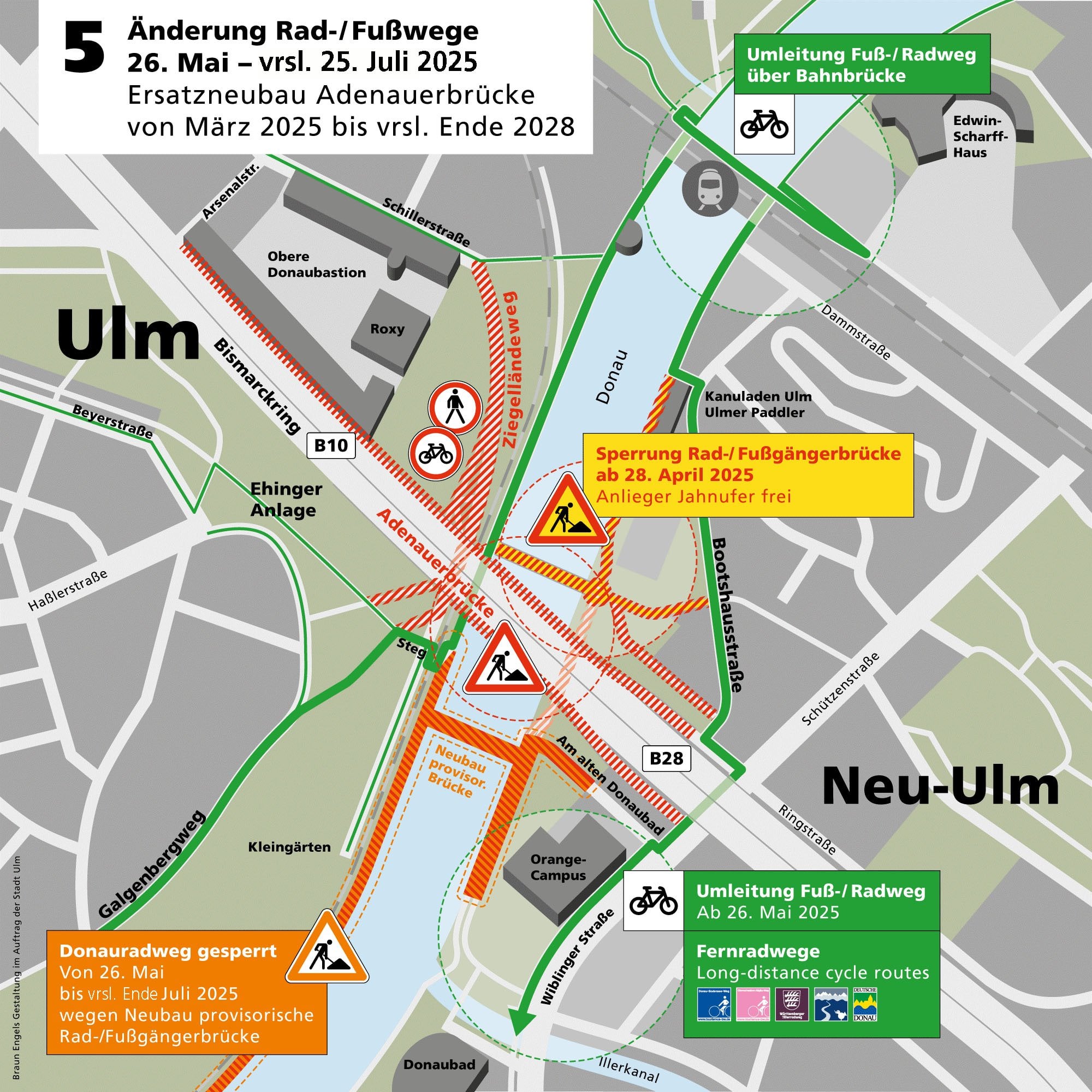

Donauradweg: Verlängerung Sperrung und anschließende Änderung Radverkehrsführung im Bereich der Adenauerbrücke
Für den Bau der provisorischen Geh- und Radwegbrücke im Zuge des Ersatzneubaus der Adenauerbrücke sind seit Montag, den 26.05.2025, die Geh- und Radwege auf beiden…

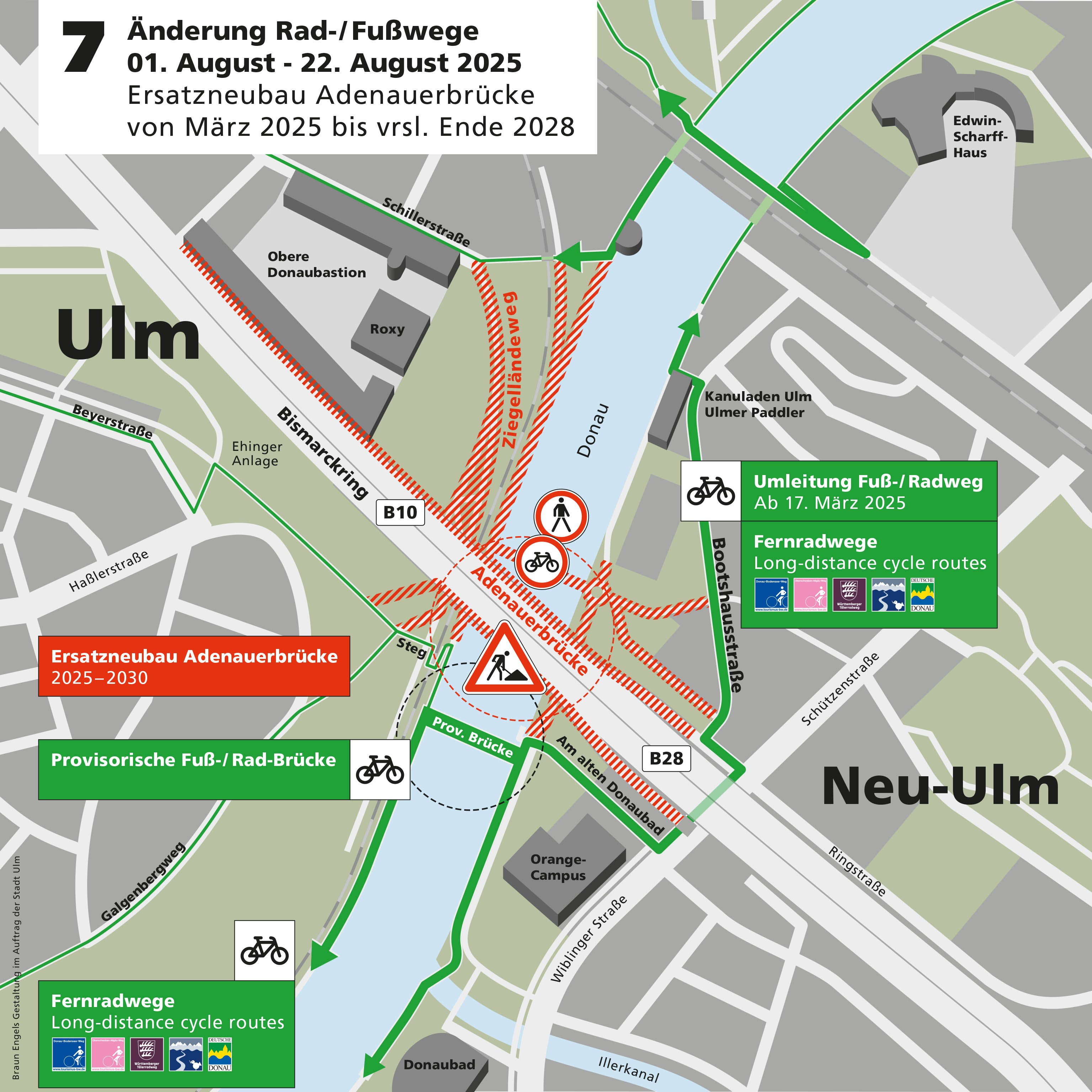

Read moreStarted Fri 1 Aug, 2025 12:00 AM
Started Fri 1 Aug, 2025 12:00 AM
Ended Fri 22 Aug, 2025 12:00 AM
Started Wed 23 Jul, 2025 3:00 PM
Ended Fri 1 Aug, 2025 12:00 AM

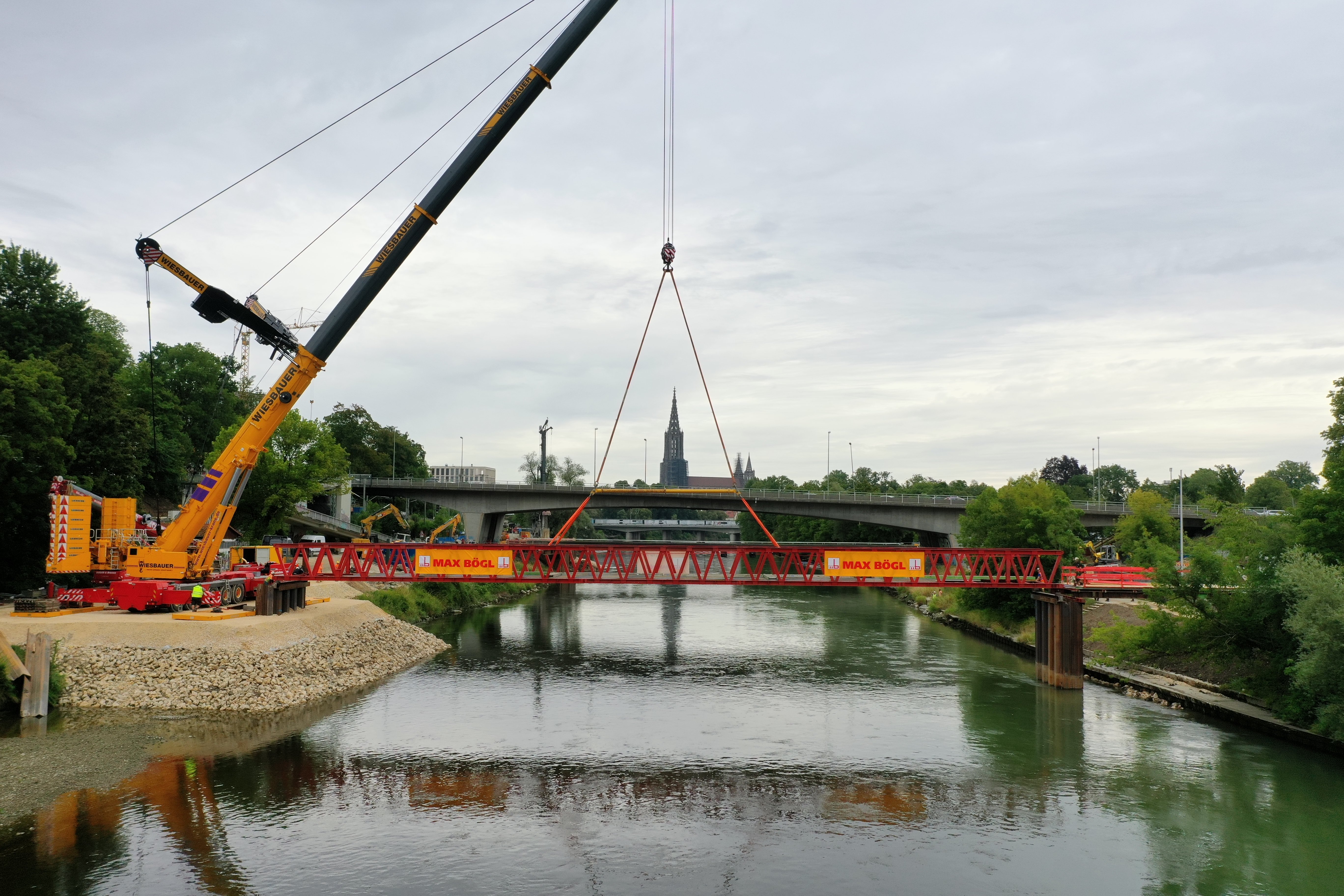

Adenauerbrücke: Provisorischer Fuß- und Radwegsteg erfolgreich eingehoben
Heute Vormittag wurde ein wichtiger Meilenstein erreicht: Der provisorische Steg für Fußgänger*innen und Radfahrer*innen wurde erfolgreich eingesetzt.
Mit einem 700-Tonnen-Kran …

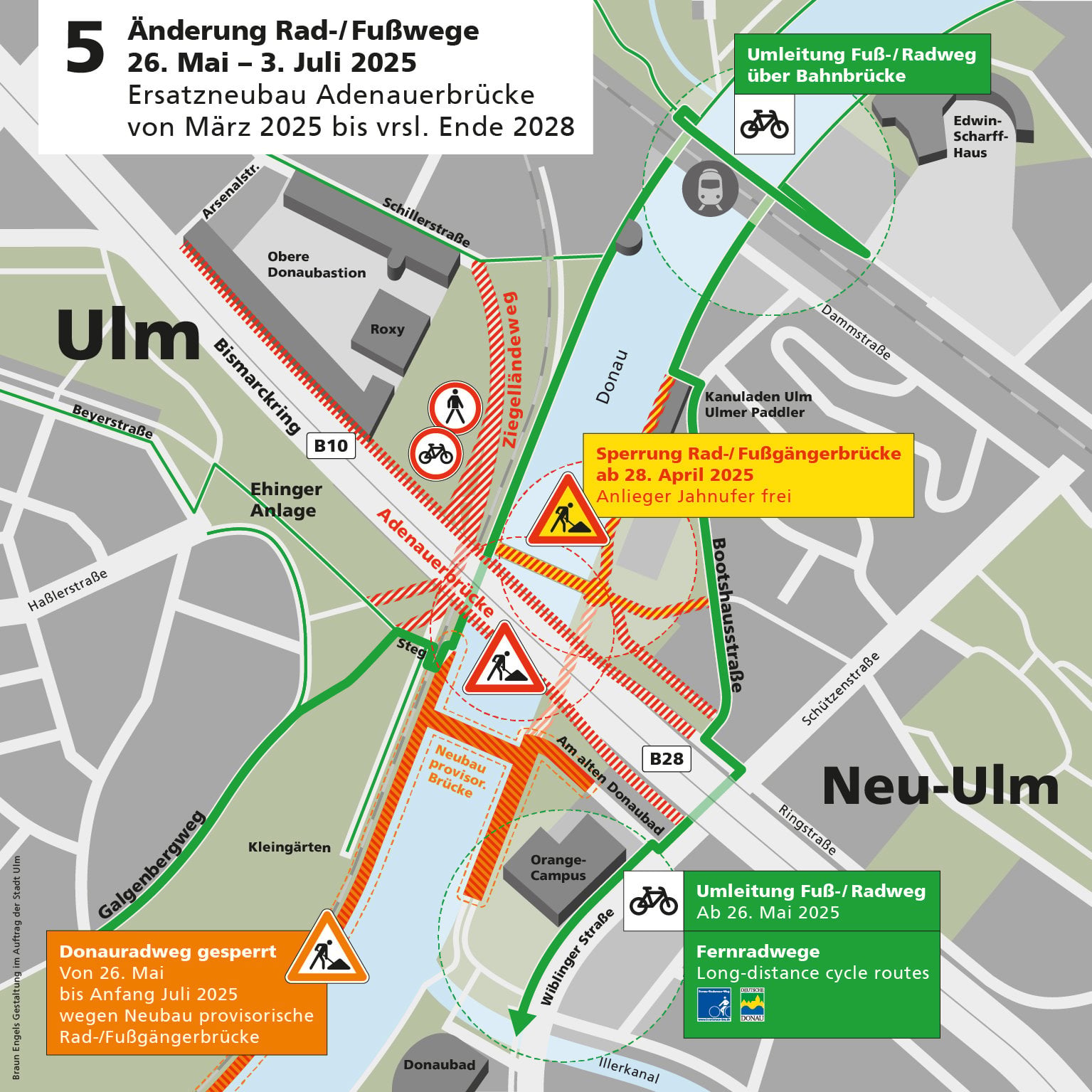

Read moreDonauradweg: Verlängerung Vollsperrung bis vrsl. 25.07.2025
Für den Bau der provisorischen Geh- und Radwegbrücke im Zuge des Ersatzneubaus der Adenauerbrücke sind seit Montag, den 26.05.2025, die Geh- und Radwege auf beiden Seiten der Donau von der Adenauerbrücke stromaufwä…
Read moreStarted Wed 2 Jul, 2025 10:00 PM
Ended Thu 24 Jul, 2025 10:00 PM

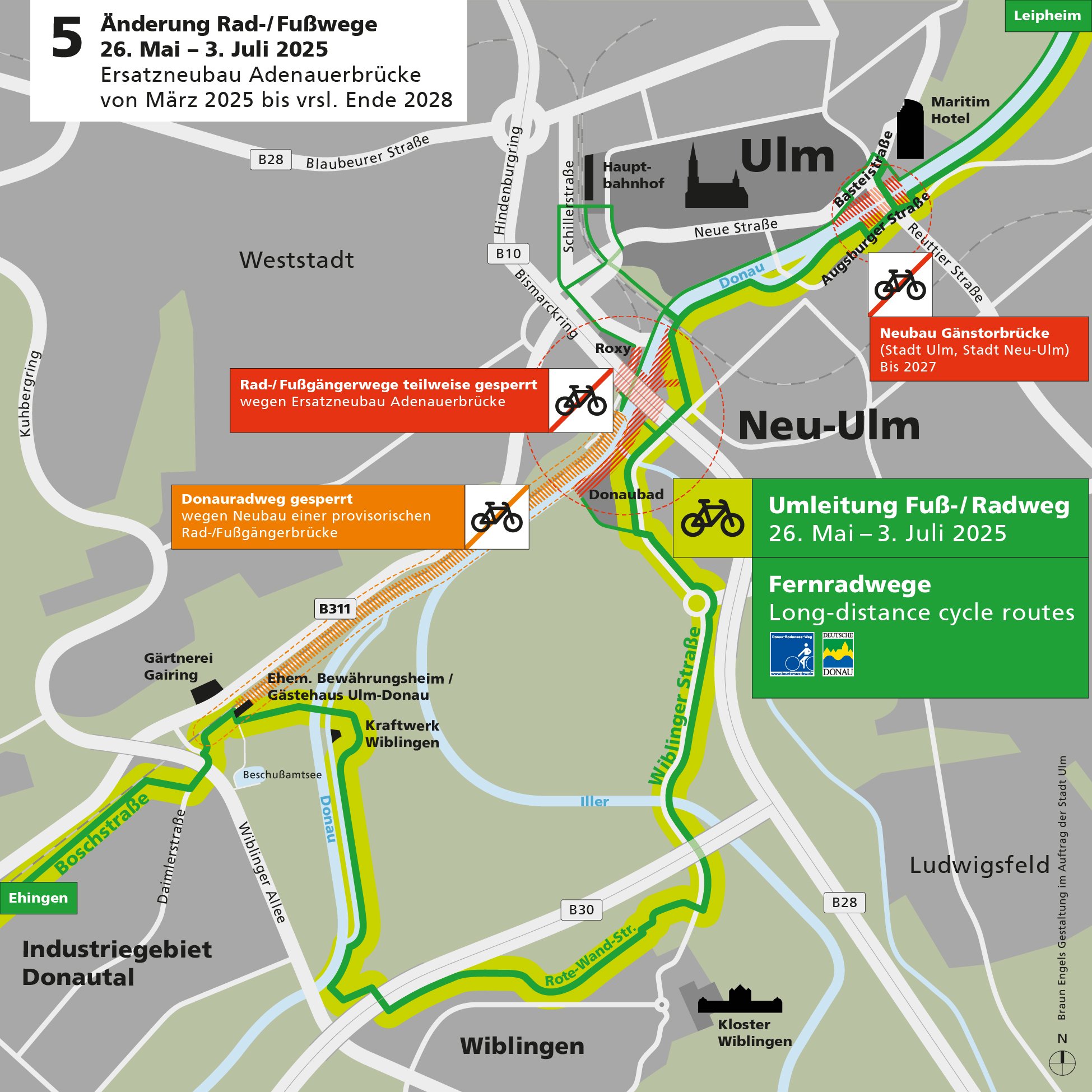

Wiblinger Straße (Neu-Ulm): Geh-/Radwegsperrung von 10. bis 27.06.2025
Update: verlängert bis 11.07.2025
Aufgrund von Leitungsverlegungen hin zu einer Baustelleneinrichtungsfläche für den Ersatzneubau der Adenauerbrücke wurde der Geh-/Radweg entlang d…
Read moreStarted Tue 1 Jul, 2025 5:00 AM
Ended Fri 11 Jul, 2025 1:00 PM
Adenauerbrücke: Geh- und Radwegsteg zeitweise offen
Um die Einschränkungen für den Geh- und Radverkehr so gering wie möglich zu halten, wird die Absperrung am Geh- und Radwegsteg an Wochenenden außerhalb der Arbeitszeiten von der Baufirma geöffnet – vorausgesetzt, die Verke…

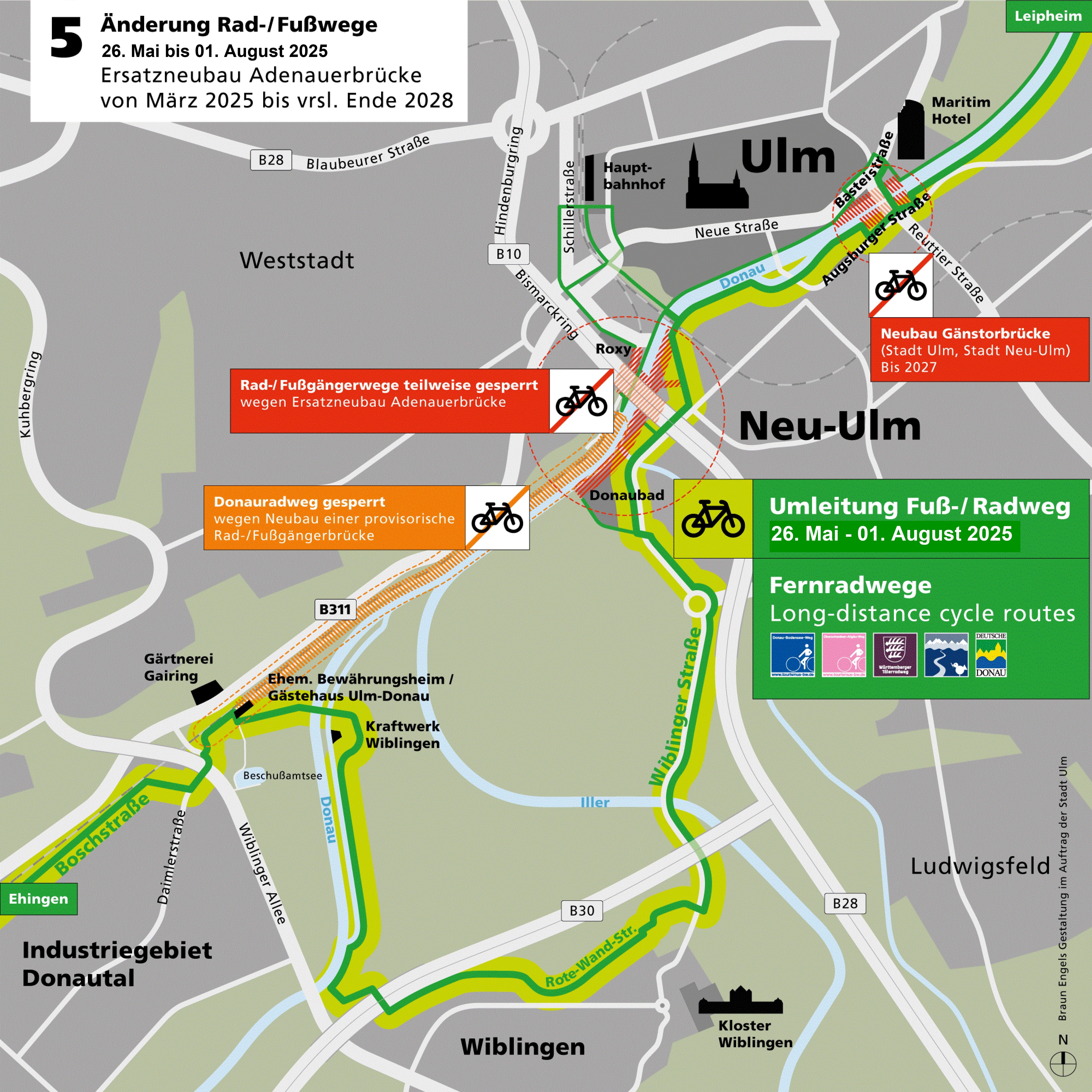

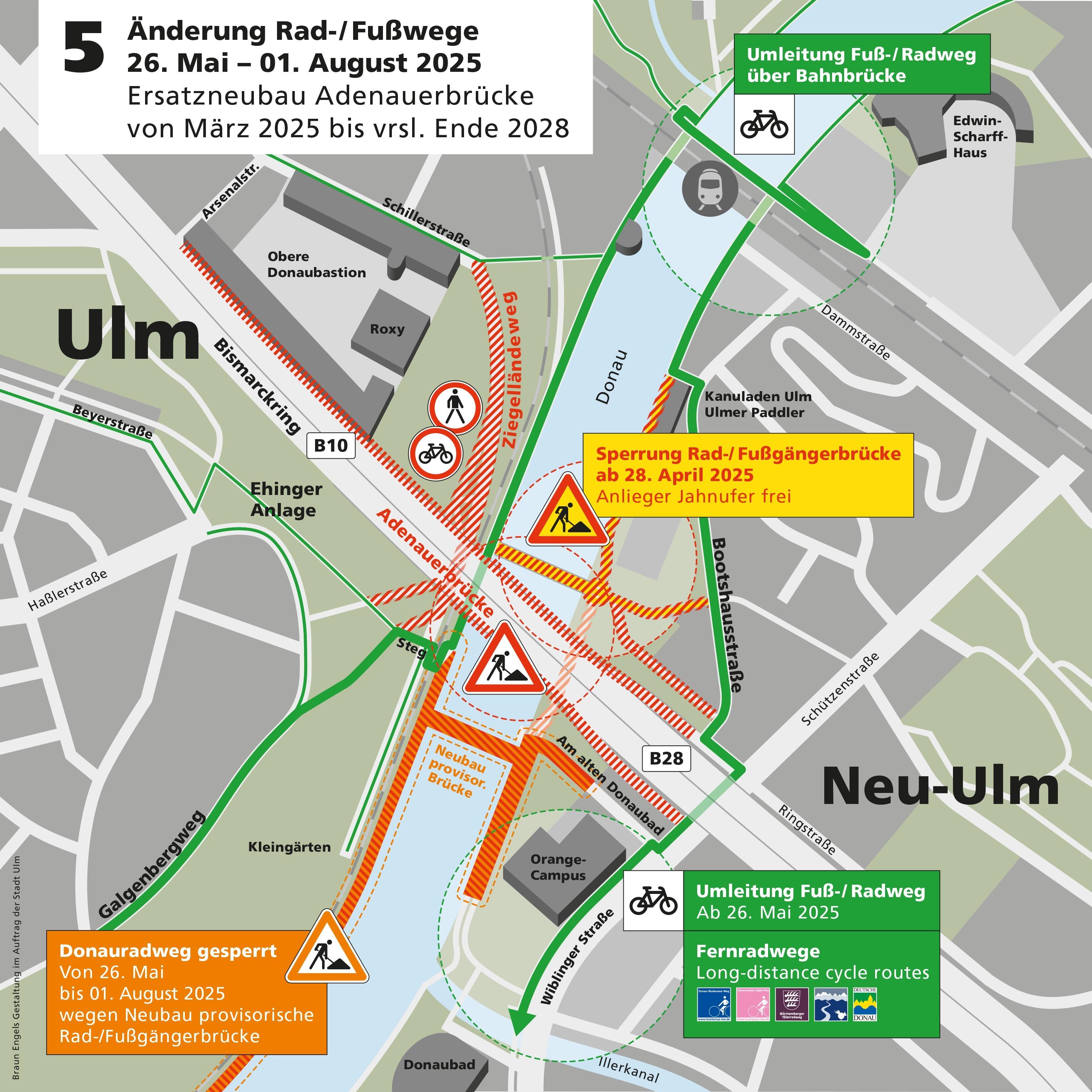

Read moreDonauradweg zwischen Adenauerbrücke und Donautal: Sperrung von 26.05.-3.07.2025
Für den Ersatzneubau der Adenauerbrücke wird ab Montag, den 26.05.2025, der Geh- und Radweg auf beiden Seiten der Donau von der Adenauerbrücke stromaufwärts gesperrt. Die Umleitung des Donauradw…
Read moreStarted Sun 25 May, 2025 10:00 PM
Wir freuen uns auf Ihre Fragen und Anregungen am besten direkt über die App!
Projektinfos
Die Adenauerbrücke wird täglich von durchschnittlich 94.100 Kraftfahrzeugen (Stand 2019) befahren und verbindet als wichtige Verkehrsachse die beiden Donaustädte Ulm und Neu-Ulm. Über die Adenauerbrücke verlaufen die Bundesstraßenverbindungen der B 10 und der B 28, die wiederum direkt an die Autobahnen A 7 bzw. A 8 anschließen. Laut Verkehrsprognose wird der Verkehr bis zum Prognosehorizont 2030/2035 auf 99.600 Kfz/24 h ansteigen.
Das Bauwerk befindet sich in einem schlechten Zustand und wird aktuell dauerhaft durch verschiedene Monitoringsysteme überwacht, um einen zeitlich begrenzten Weiterbetrieb zu ermöglichen.
Der Ersatzneubau soll künftig die Verflechtung der Verkehrsströme im Ausbaubereich verbessern und wird acht Fahrstreifen (2 durchgehende Fahrstreifen und 2 Verflechtungsfahrstreifen je Fahrtrichtung) sowie beidseitig Geh- und Radwege aufweisen. Zum Ausgleich des Eingriffs in Natur und Landschaft sind Kompensationsmaßnahmen vorgesehen, die auf Flächen der Gemarkungen Leibi (Gemeinde Nersingen) und Biberach (Gemeinde Roggenburg) realisiert werden sollen. Die Regierung von Schwaben erließ am 26. Juli 2024 den Planfeststellungsbeschluss für den Ersatzneubau der Adenauerbrücke, der inzwischen rechtskräftig ist.
Die Brückenbauarbeiten wurden am 08.01.2025 an die Firma Max Bögl, Sengenthal vergeben.
Die Kosten des Projekts belaufen sich auf ca. 79 Mio. €.
Vorläufiger Bauablauf
Herbst 2024: Provisorischer Umbau der Kreuzung Schützenstraße / Ringstraße / Wiblinger Straße auf Neu-Ulmer Seite zur verkehrssicheren Abwicklung des während der Brückenbauarbeiten umgeleiteten Rad- und Fußgängerverkehrs entlang der Donau. Der endgültige Ausbau der Kreuzung ist nach Fertigstellung der Adenauerbrücke vorgesehen.
Beginn Verlegung der Pegelanlage „Bad Held“ der Wasserwirtschaftsverwaltung aus dem Baufeld.
März 2025: Baubeginn. Die Baumaßnahme dauert ca. 48 Monate. Während der Bauzeit bleiben alle PKW-Fahrbeziehungen erhalten. Eine provisorische Geh- und Radwegbrücke wird ca. 75 m flussaufwärts über die Donau errichtet. Diese dient als Ersatz für den während der Bauzeit gesperrten Geh- und Radwegsteg unterhalb der Adenauerbrücke.
2029: Die bisher 6-streifige Adenauerbrücke wird auf 8 Fahrstreifen erweitert. Der 2-bahnige Querschnitt mit je Fahrtrichtung zwei durchgehenden Fahrstreifen und einem Verflechtungsfahrstreifen wird um jeweils einen zusätzlichen Verflechtungsfahrstreifen erweitert. Die Anschlussstellen werden entsprechend angepasst. Die Ausbaulänge beträgt 0,365 km. Die neue Adenauerbrücke erhält im Endzustand beidseitig einen Geh- und Radweg mit einer Breite von 3 Metern.
Alle Informationen zum Projekt erhalten Sie auch direkt auf der Webseite des Staatlichen Bauamts Krumbach: B 10, Ersatzneubau der Adenauerbrücke Ulm / Neu-Ulm
Quelle: Staatliches Bauamt Krumbach
