Die Wallstraßenbrücke wird neu gebaut und die Blaubeurer Tor-Brücke durch einen ca. 210 m langen Tunnel ersetzt. Gleichzeitig wird auch der Ringverkehr am Blaubeurer Tor aufgelöst und in zwei mit Ampelanlagen gesteuerte Kreuzungen umgebaut.
Aktualisierter Bauablauf für …
Wallstraßenbrücke: Es gibt zwei neue Baustellenkameras
Seit dieser Woche gibt es wieder zwei neue Baustellenkameras mit Blickrichtung vom bzw. zum Heckenbühl. Damit kann man in den nächsten Monaten den
Wir freuen uns auf Ihre Fragen und Anregungen am besten direkt über die App!
Wallstraßenbrücke: Es gibt zwei neue Baustellenkameras
Seit dieser Woche gibt es wieder zwei neue Baustellenkameras mit Blickrichtung vom bzw. zum Heckenbühl. Damit kann man in den nächsten Monaten den …
Read moreBlaubeurer Ring: Vollsperrung vom 25. bis 26.10.2026
Der Blaubeurer Ring wird von Sonntag, 25.10. (6 Uhr), bis Montag, 26.10. (5 Uhr), vollständig gesperrt.
In dieser Zeit wird die Verkehrsführung für die künftige Ost-West-Achse vorbereit…
Read moreStarted Sun 25 Oct 5:00 AM
Ended Mon 26 Oct 4:00 AM

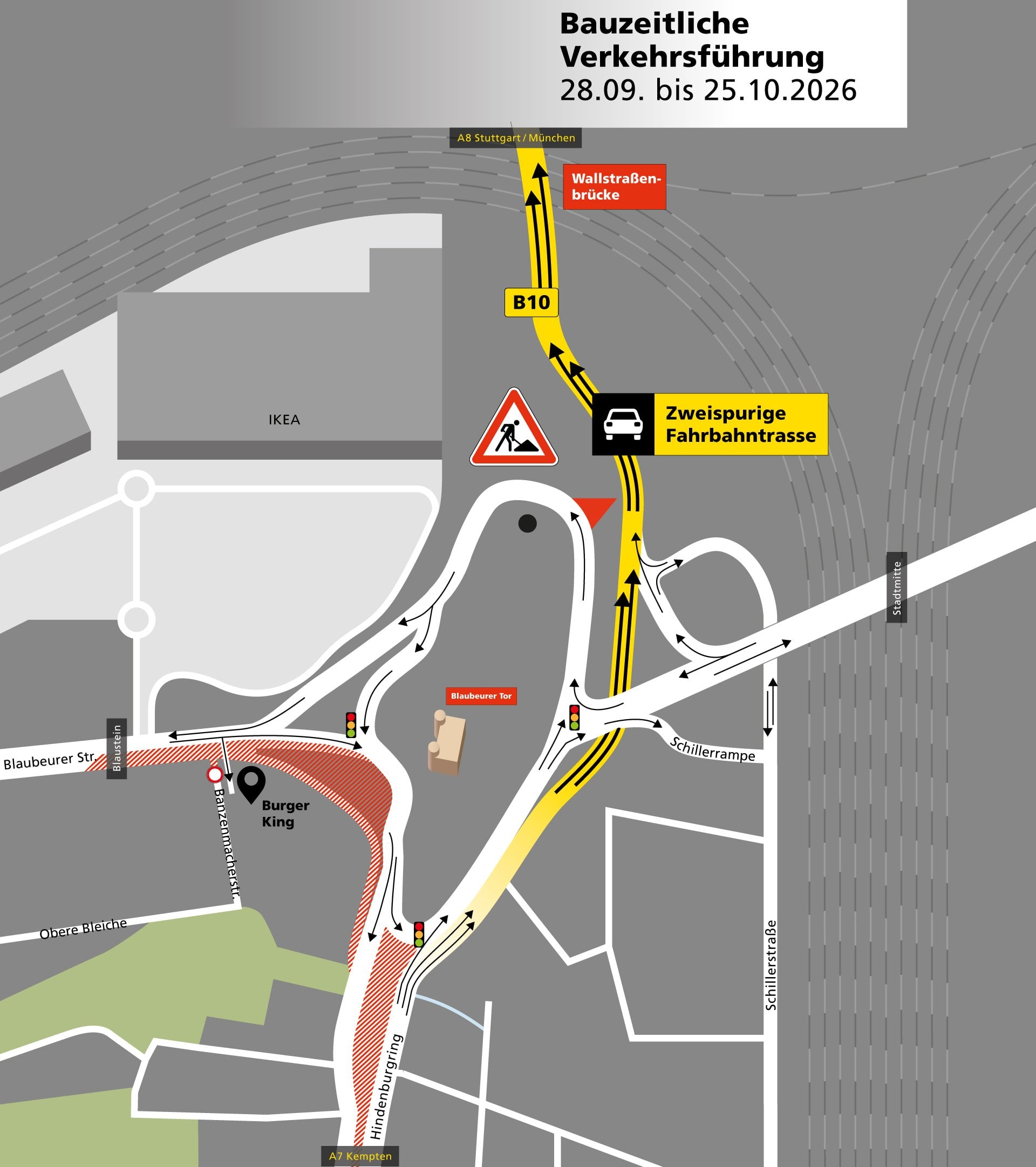

Blaubeurer Tor-Ring ('Spatz'): Verkehrsführung vom 28.09. bis 25.10.2026
Am Montag, 28.09.2026 ändern sich wieder die Verkehrsführung am Blaubeurer Tor-Ring ('Spatz'), damit bis zum 25.10.2026 an der Ost-W…
Read moreStarted Sun 27 Sep 3:00 AM
Ended Sun 25 Oct 10:59 PM
Blaubeurer Tor - Ring ('Spatz'): ca. 24-stündige Vollsperrung am 27.09.2026 ( ab 6 Uhr)
Am kommenden Sonntag wird die Verkehrsführung am Blaubeurer Ring erneut umgestellt. Dafür ist eine ca. 24-stündige Vollsperrung nötig, von Sonntag, 27.09.2026 ab 6 Uhr bis …
Read moreStarted Sun 27 Sep 4:00 AM
Ended Mon 28 Sep 3:00 AM

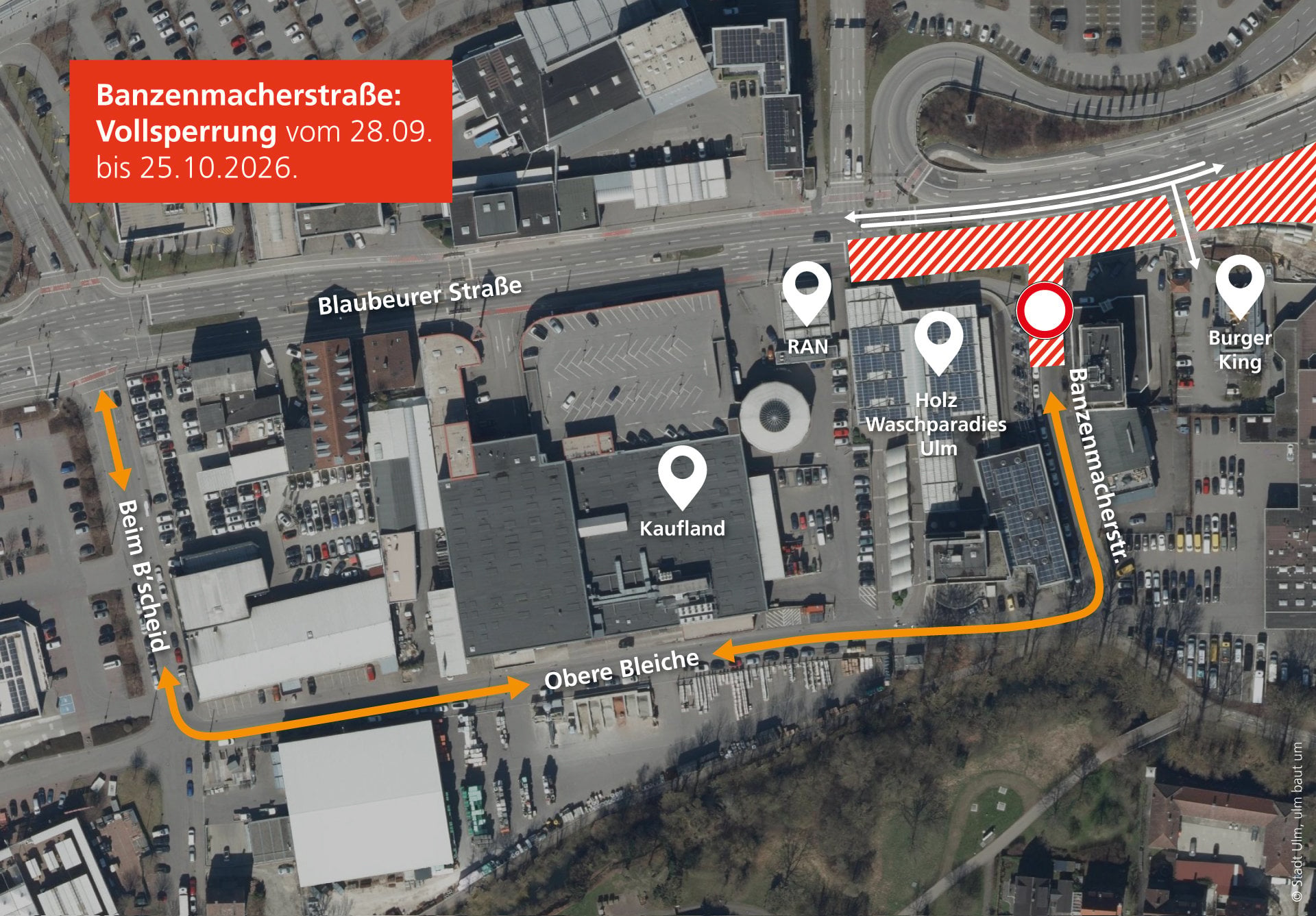

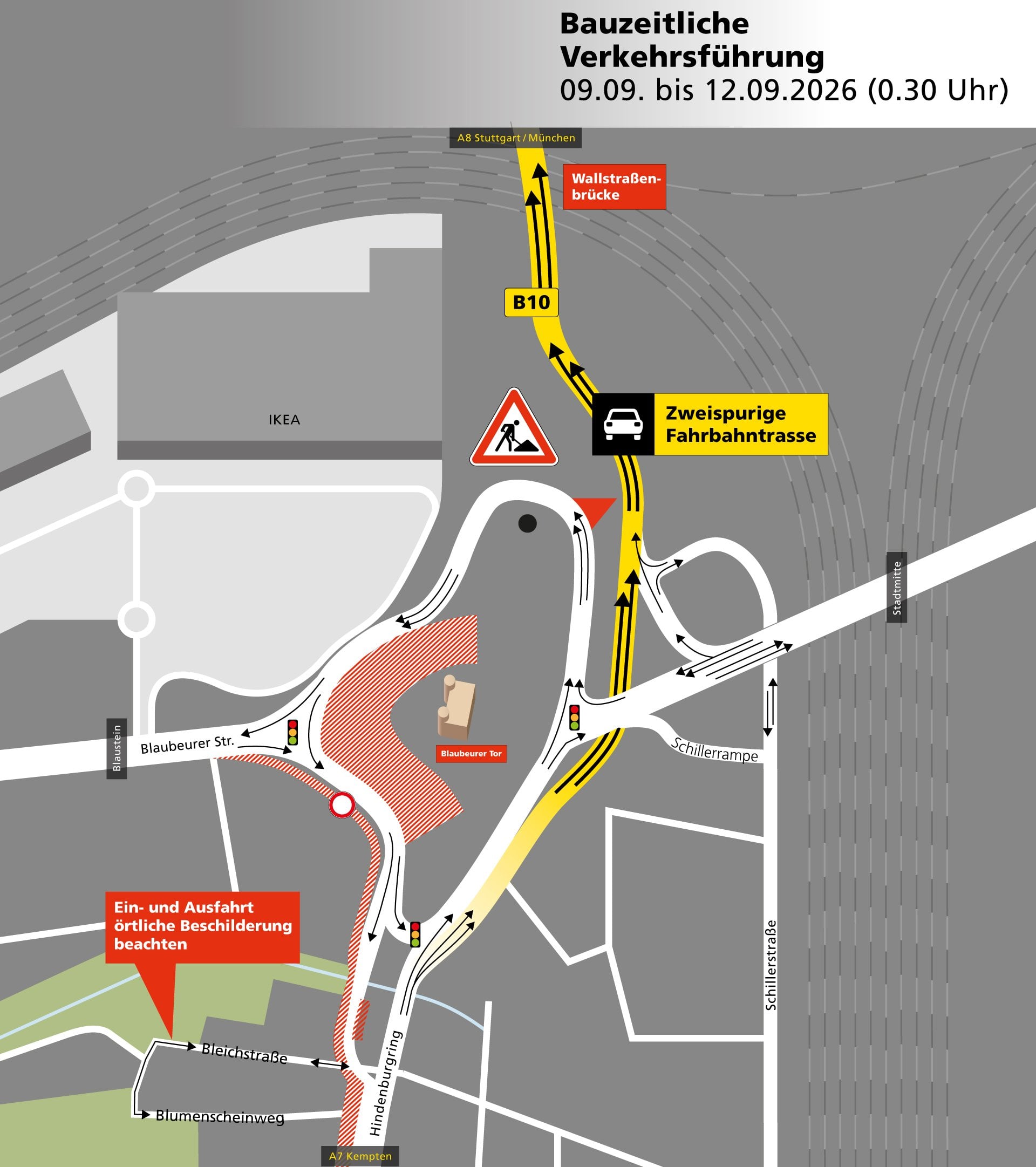

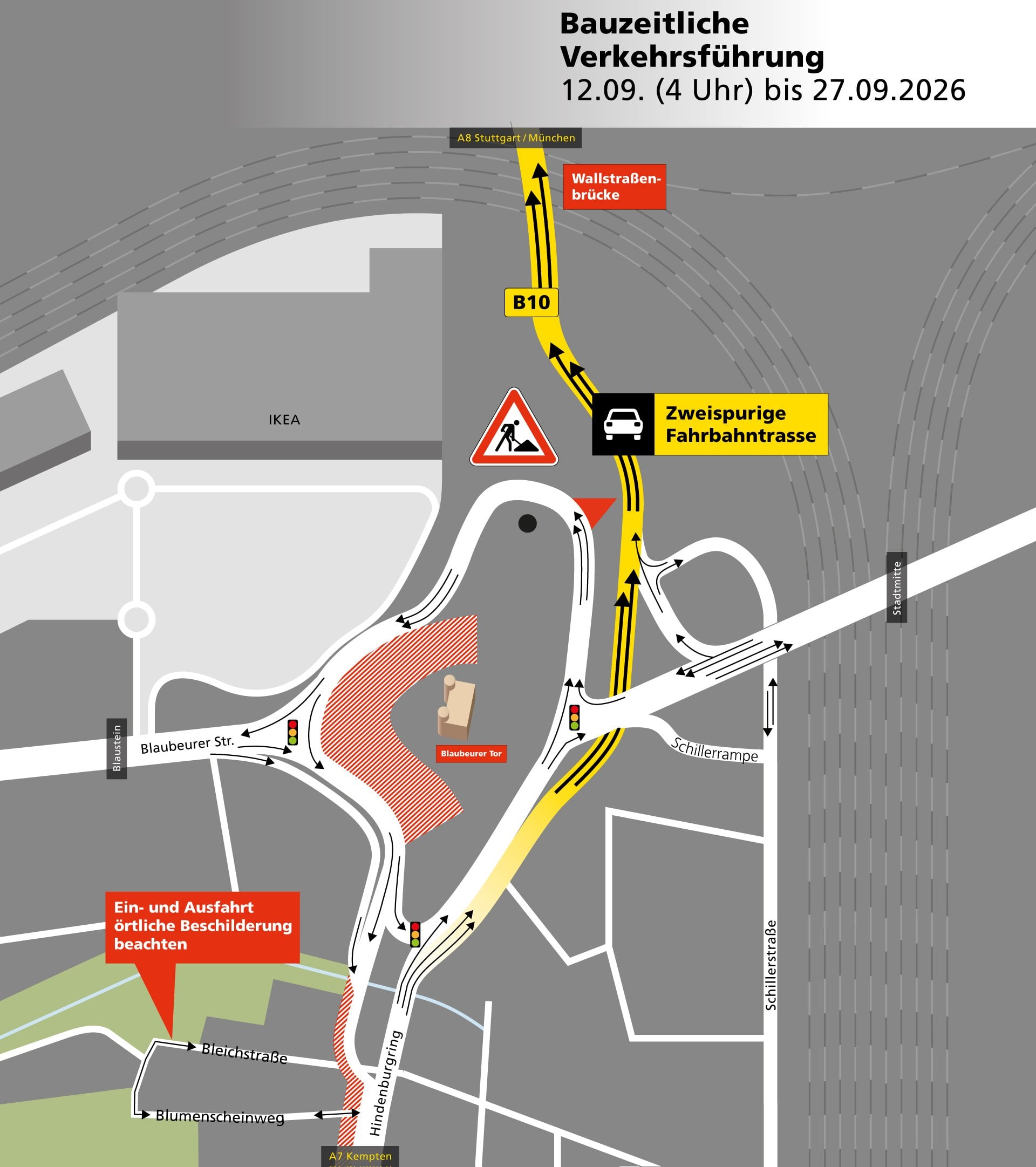

Bleichstraße (westl. der B10): Zufahrt ab 12.9.2026 gesperrt
Im Zuge weiterer Arbeiten am Blaubeurer Tor-Ring ('Spatz') wird die Zufahrt zur westlich der B10 gelegenen Bleichstraße ab Samstag, 12.09.2026, …
Read moreStarted Fri 11 Sep 10:00 PM
Ended Mon 28 Sep 3:00 AM
Blaubeurer Straße: IKEA-Ausfahrt nur in Richtung Blaustein möglich vom 09.09. bis 12.09.2026
Aufgrund zusätzlicher Baumaßnahmen auf Höhe der Bleichstraße ist aktuell die Ausfahrt aus dem Blaubeurer Tor-Ring in Richtung Süden eingeengt und der Bypass Richtung Sü…
Read moreStarted Wed 9 Sep 2:30 PM
Ended Sat 12 Sep 3:00 AM

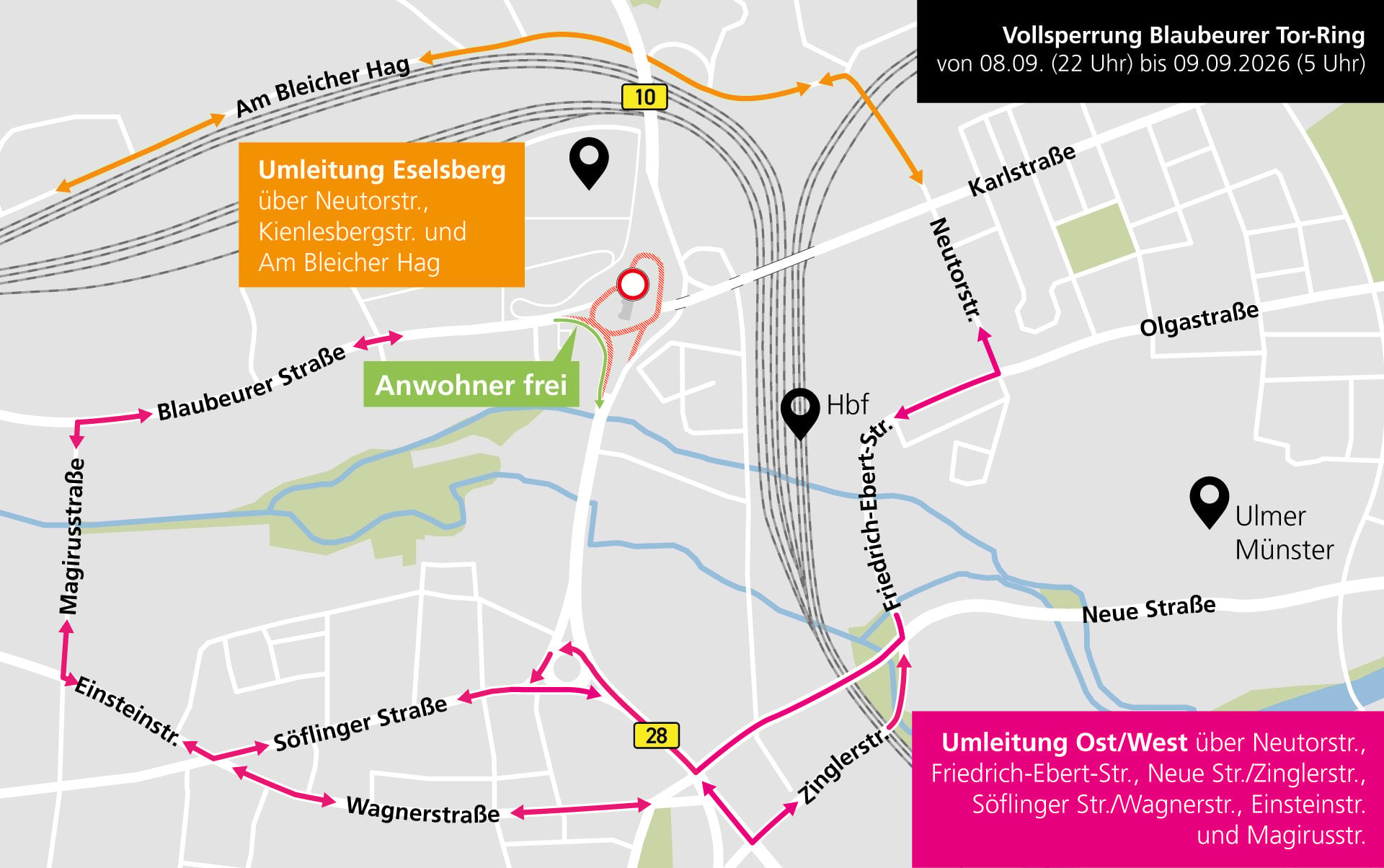

Blaubeurer Tor-Ring ('Spatz'): Nächtliche Vollsperrung am 08./09.09.2026 und anschließende Verkehrseinschränkungen
Started Fri 11 Sep 10:30 PM
Ended Sat 12 Sep 2:00 AM
Started Wed 9 Sep 3:00 AM
Ended Fri 11 Sep 10:30 PM
Started Tue 8 Sep 8:00 PM
Ended Wed 9 Sep 3:00 AM
Kienlesberg: Beide Brücken werden am 04.09.2026 wieder für den Rad-/Fußverkehr geöffnet
Die Brückengeländer wurden bereits montiert. Morgen führt der Bauunternehmer noch Restarbeiten durch, so dass der Fuß-/Radweg über die beiden Brücken am Kienlesberg …
Read moreStarted Fri 4 Sep 1:00 PM

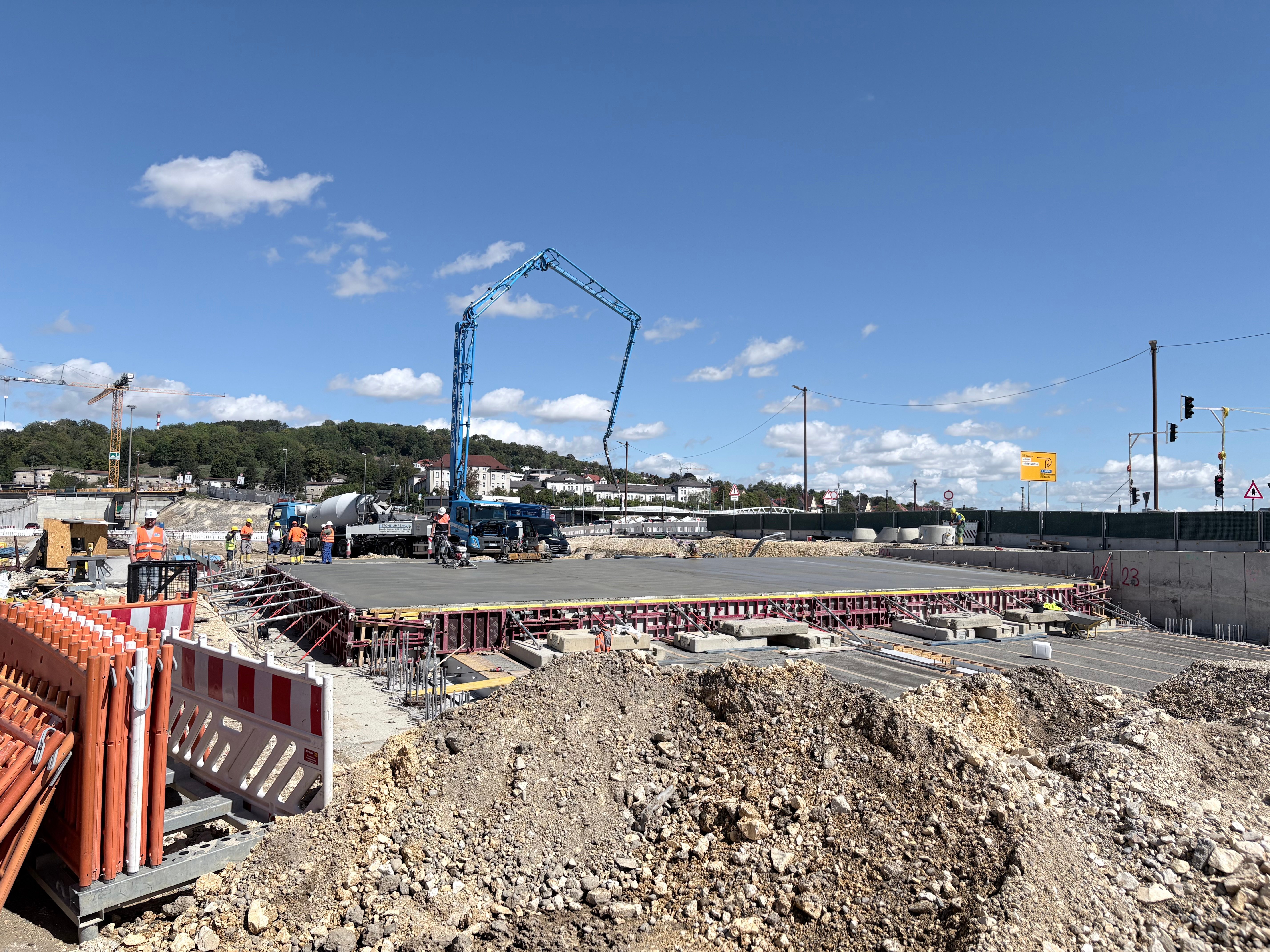

Blaubeurer Tor: Start für den „Helga-Tunnel“ am 31.08.2026
Am 31.08.2026 wurde der erste Abschnitt der Tunneldecke betoniert – gemeinsam mit Tunnelpatin und Altstadträtin Helga Malischewski, Bürgermeister Martin Bendel und ARGE-Projektleiter Markus Vorholzer.…
Read moreBlaubeurer Tor-Ring ("Spatz"): Nächtliche Spursperrungen vom 30.08. (ab 21 Uhr) bis 31.08.2026 (05 Uhr)
Das Baufeld am Blaubeurer Tor-Ring muss erweitert werden, damit die künftige Fahrbahn der "Ost-West-…
Read moreStarted Sun 30 Aug 7:00 PM
Ended Mon 31 Aug 3:00 AM
B10 am Blaubeurer Tor-Ring: Nächtliche Markierungsarbeiten von 18.-21.08.2026
Am Blaubeurer Tor werden im Bereich des „Spatz“ auf der B10 in Fahrtrichtung Blaubeurer Tor (von Neu-Ulm kommend) Markierungsarbeiten durchgeführt.
Dafür sind vom 18. bi…

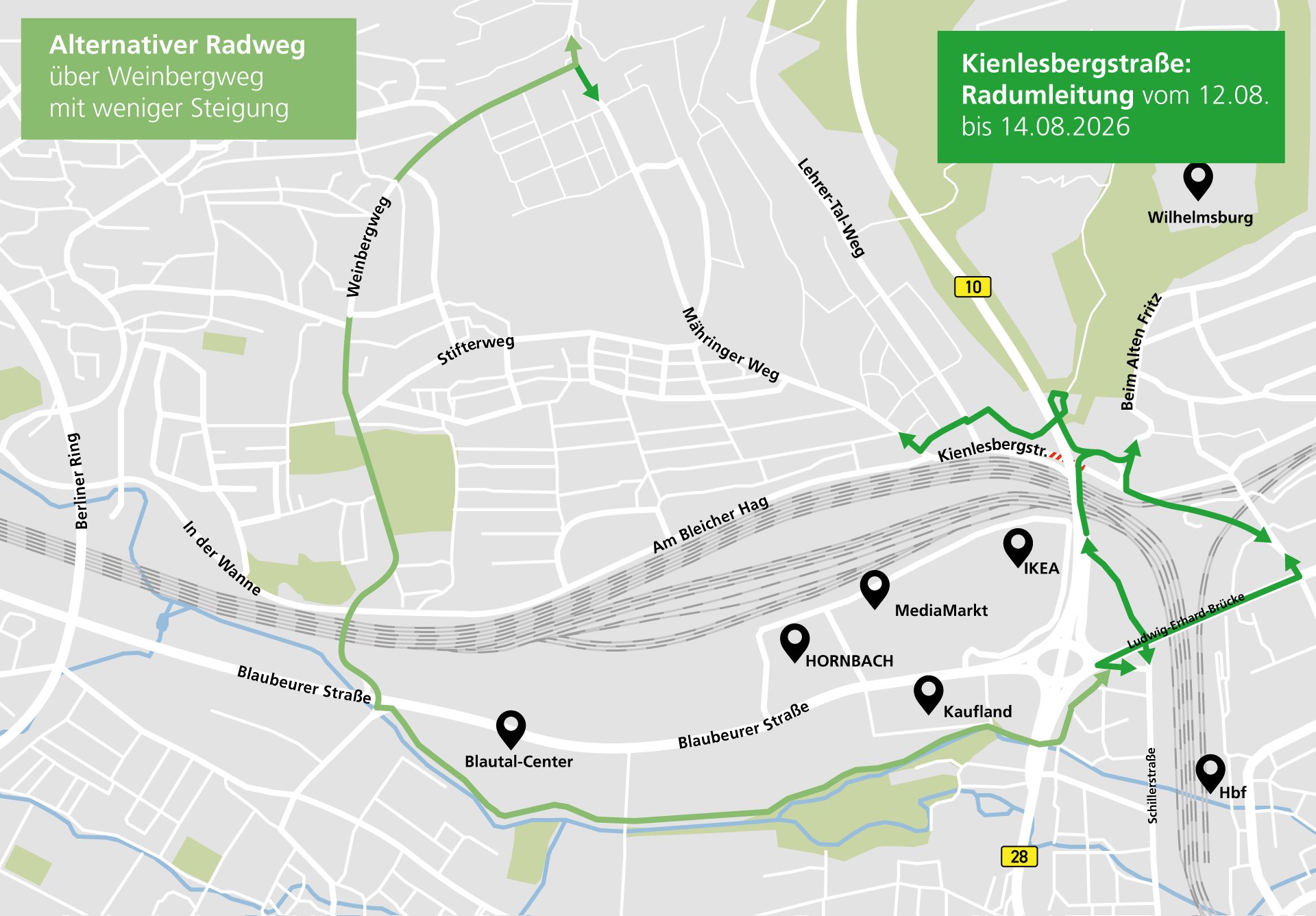

Read moreKienlesberg-Radweg: Nochmalige kurze Sperrung von 12.-14.08.2026
Eigentlich sollte der Kienlesberg-Radweg seit dem 10. August wieder frei sein. Jetzt muss der Geh- und Radweg leider ab Mittwoch, 12…
Read moreStarted Tue 11 Aug 10:00 PM
Ended Fri 14 Aug 9:59 PM

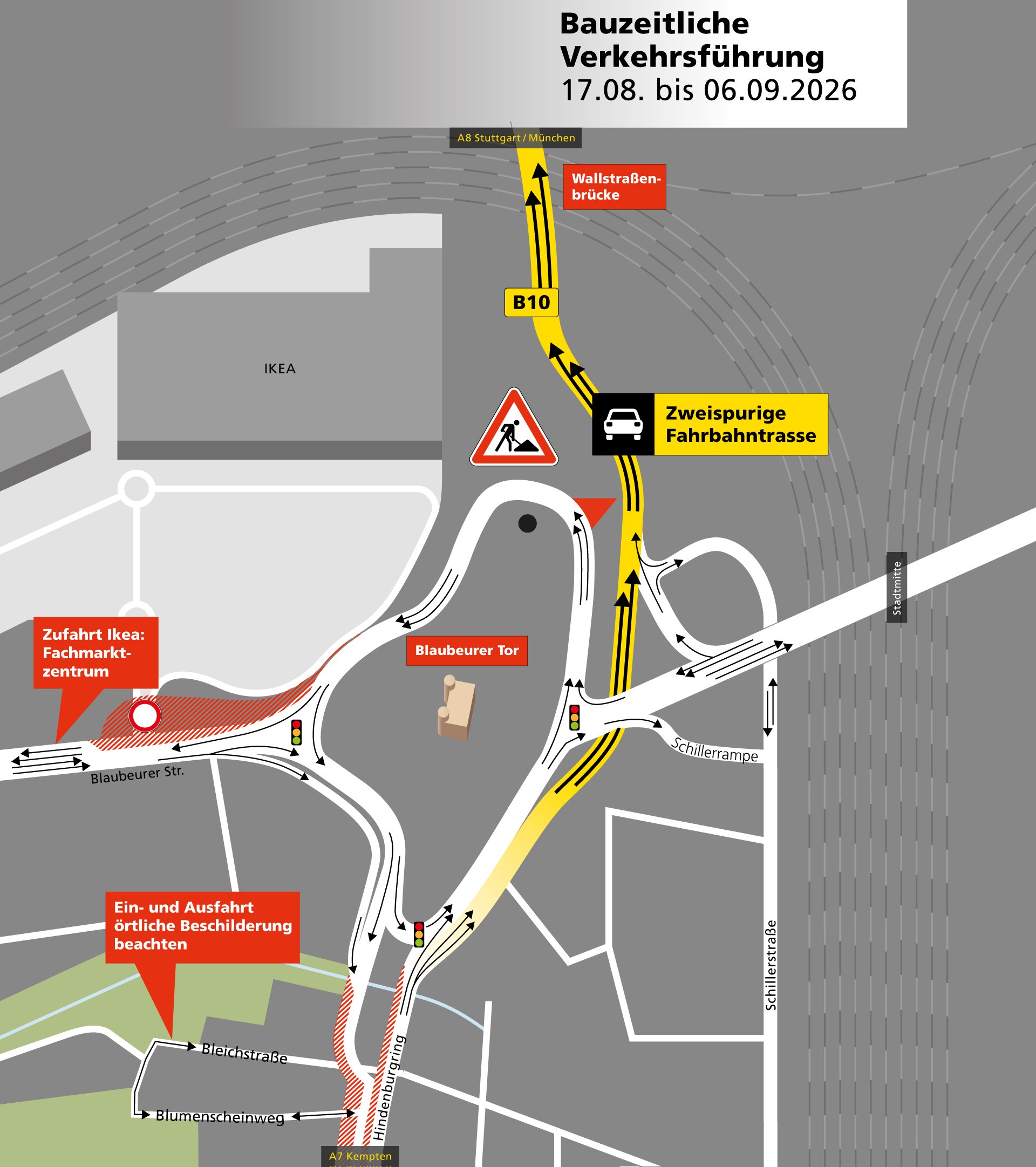

Blaubeurer Ring/Spatz: Neue Verkehrsführung von 17. August bis 6. September 2026
Nach der Vollsperrung am Sonntag, 16.08., 4 Uhr, bis 17.08., ca. 5 Uhr, beginnt eine neue Bauphase. Für rund drei Wochen gelten dann geänderte Fahrspuren im Bereich des Spatzes.…

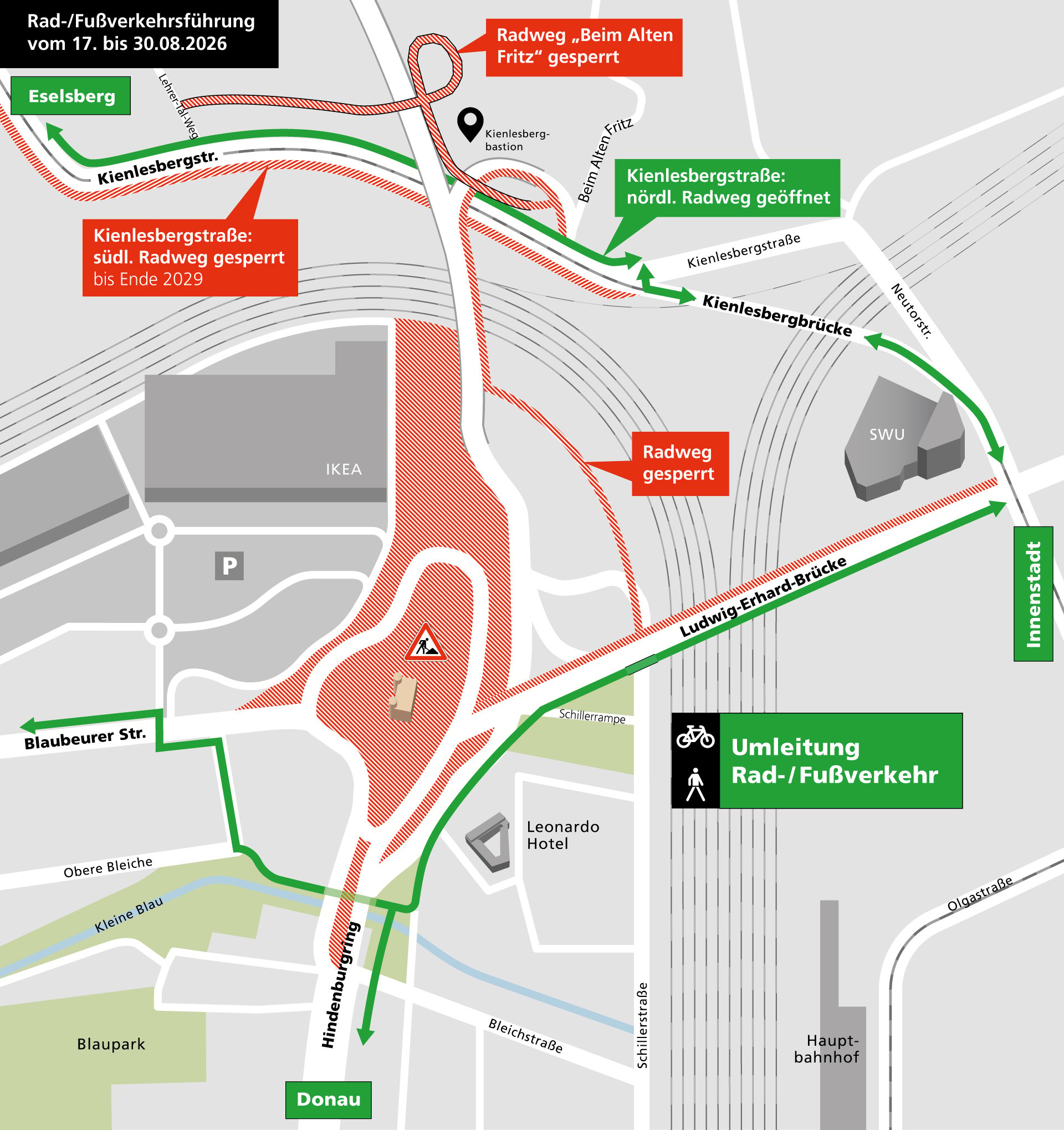

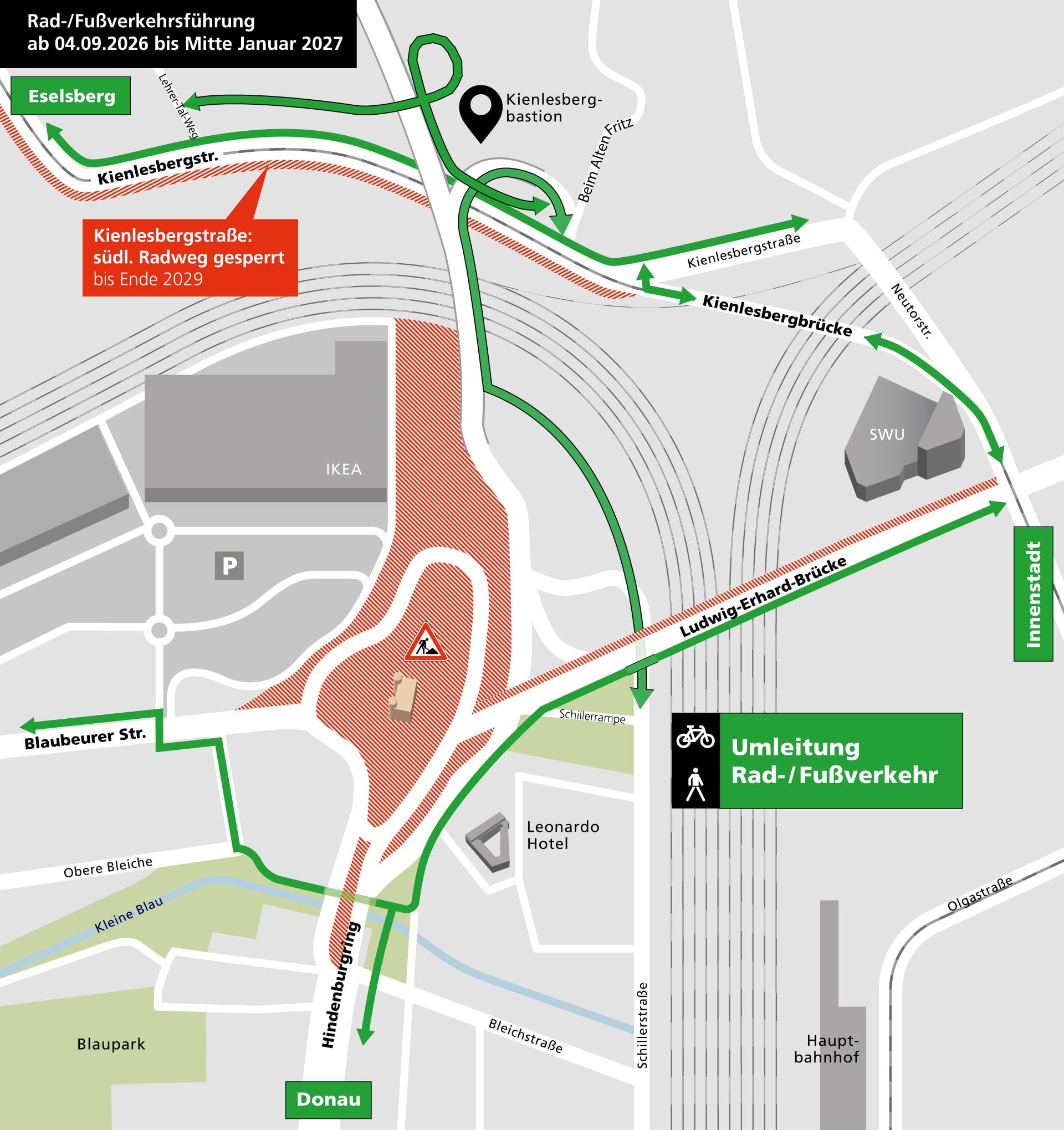

Read moreKienlesberg: Fuß- und Radwegbrücken von 17. - 30.08.2026 gesperrt, nördlicher Radweg an der Kienlesbergstraße ab 10.08.2026 wieder geöffnet
An den neuen Brücken an der Kienlesbergbastion werden von…
Read moreStarted Sun 16 Aug 10:00 PM
Ended Sun 30 Aug 9:59 PM
Blaubeurer Tor-Ring („Spatz“): 24-stündige Vollsperrung am 16./17.08.2026
Von Sonntag, 16.08. (4 Uhr), bis Montag, 17.08.2026 (4 Uhr), wird der Blaubeurer Tor-Ring gesperrt. In dieser Zeit wird an der finalen Ost-West-Verkehrsachse zwischen der Karlstraße/Ludwi…
Read moreStarted Sun 16 Aug 2:00 AM
Ended Mon 17 Aug 2:00 AM
Blaubeurer Straße/Ecke Banzenmacherstraße: Sperrung Geh- und Radweg von 29.07. bis vrsl. 07.08.2026, verlängert bis 14.08.2026
Von 29.07. bis vrsl. 07.08.2026 ist an der Ecke Blaubeurer Straße/Banzenmacherstraße der Geh- und Radweg gesperrt. Umgeleitet wird übe…
Read moreB10/Höhe Hindenburgring: Temporäre Fahrbahneinengung am 27.07.2026
An der B10 auf Höhe Hindenburgring muss die Blitzanlage neu geeicht werden. Dazu wird die Fahrbahn in Richtung Norden am 27.07.2026 in de…
Read moreStarted Mon 27 Jul 7:00 AM
Ended Mon 27 Jul 1:00 PM

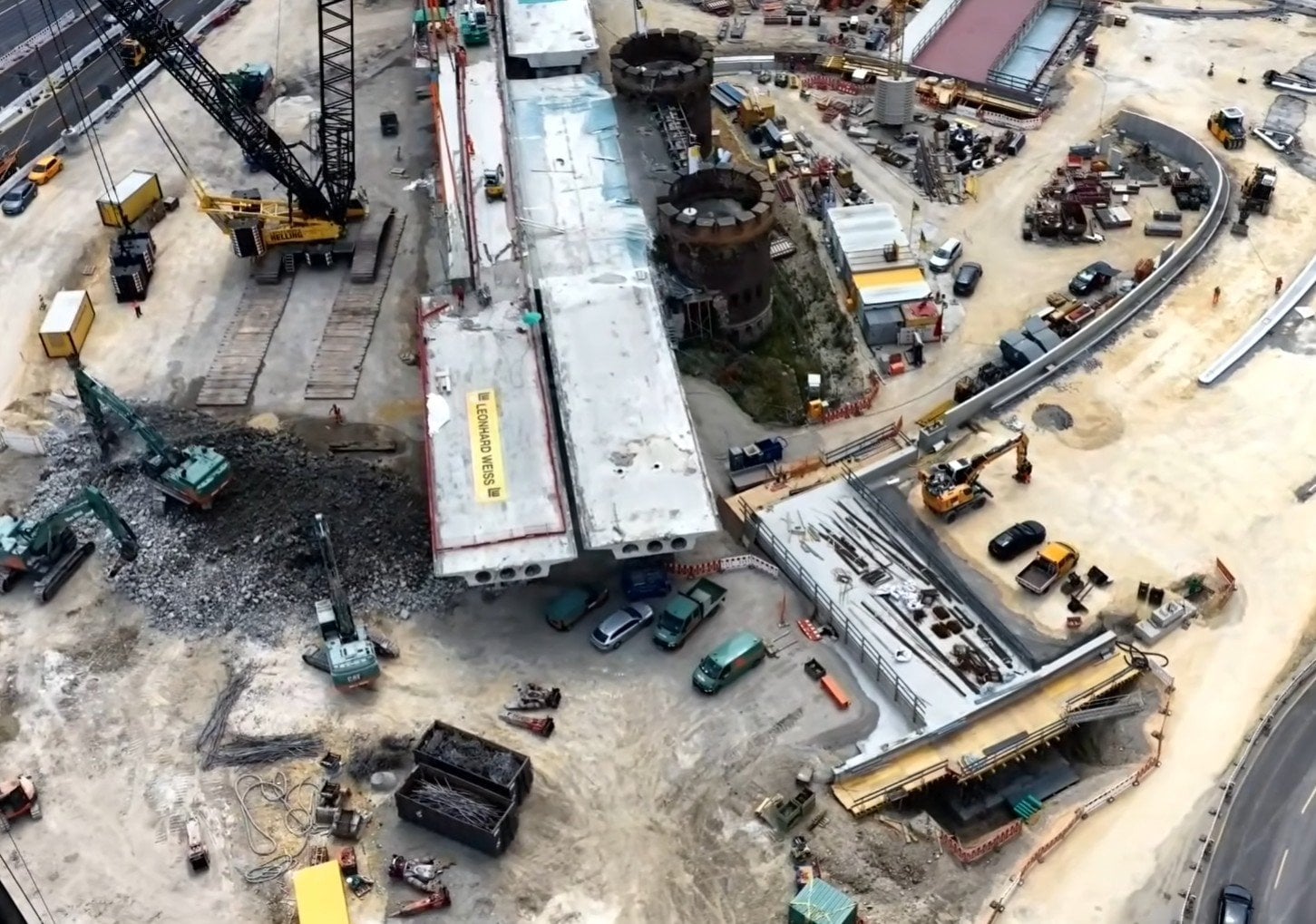

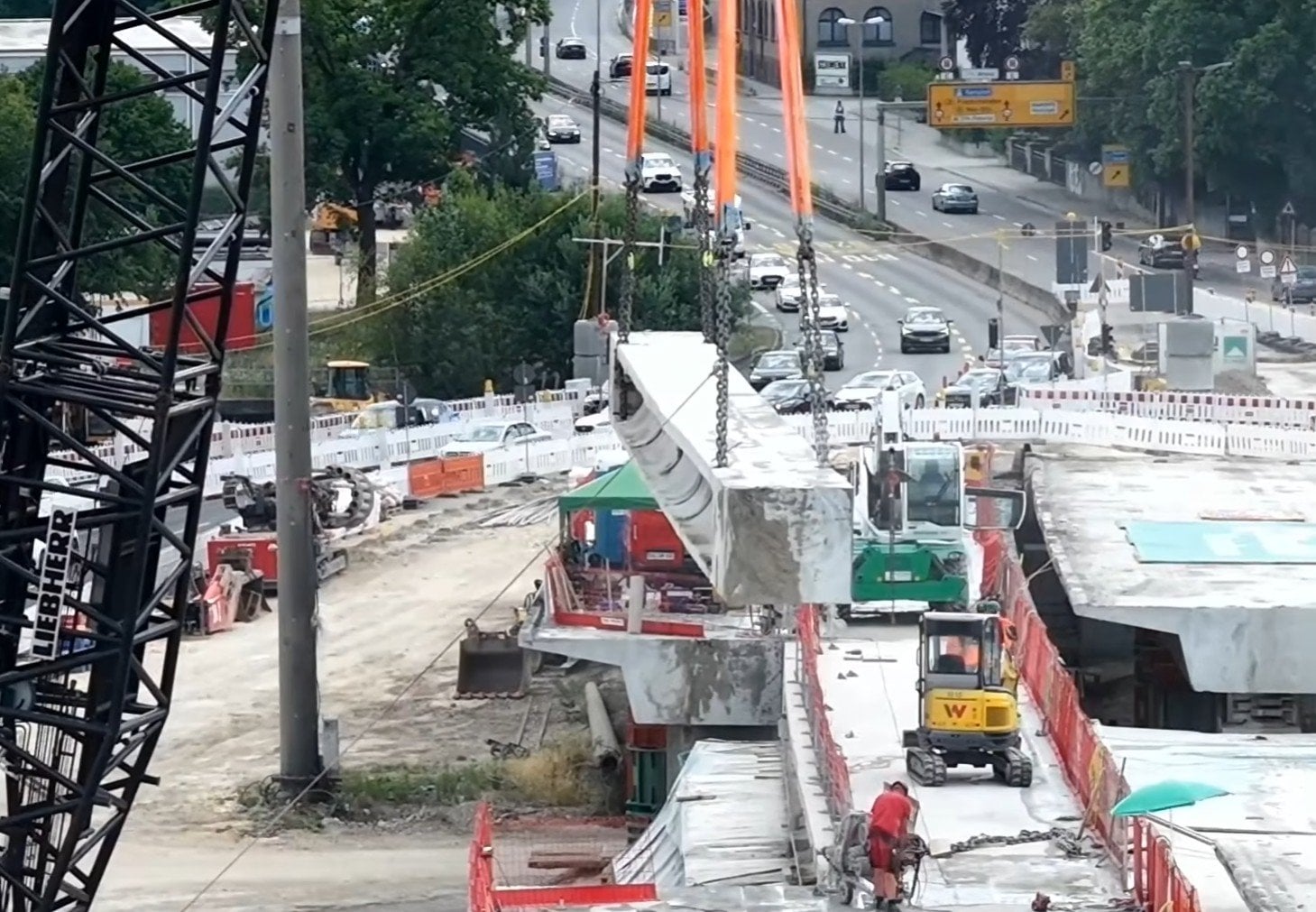

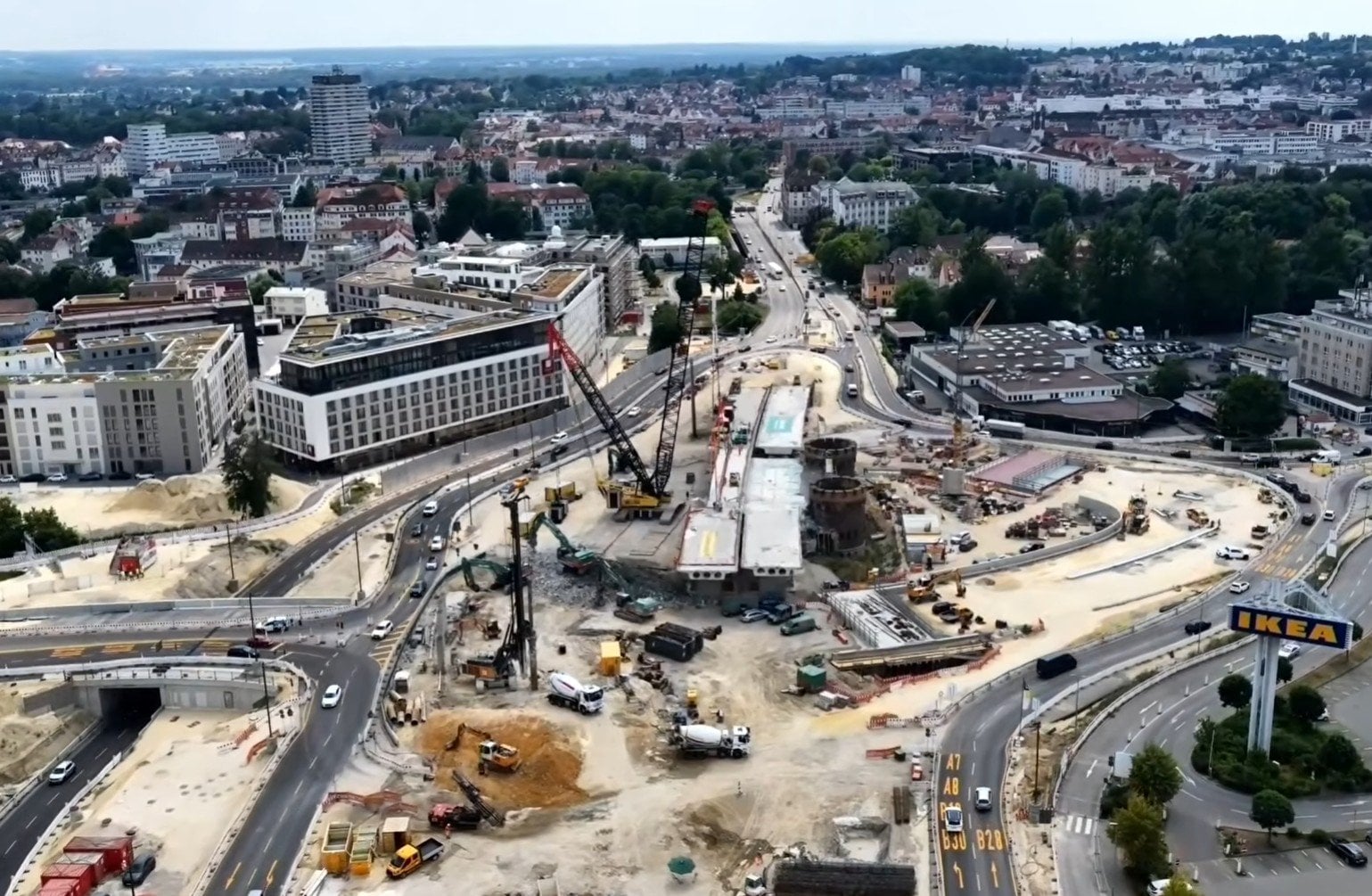

Erneuerung B10: Ein Jahr im Zeitraffer
Von August 2025 bis Juli 2026 hat sich rund um die Wallstraßenbrücke und das Blaubeurer Tor viel verändert. Der Abbruch des westlichen Teilbauwerks der Wallstraßenbrücke, der Rückbau der Brücke über das Blaubeurer Tor und …
Read moreB10-Infoabend am 22.07.2026 v. 18-20 Uhr
Am Mittwoch, 22.07.2026, stehen Ihnen die beiden Hauptverantwortlichen Gerhard Fraidel (Projektleiter Erneuerung B10/Stadt Ulm) und Markus Vorholzer (Gesamtprojektleiter ARGE B10 ULM/Leonhard Weiss) von 18 bis 20 Uhr im…
Read moreStarted Wed 22 Jul 4:00 PM
Ended Wed 22 Jul 6:00 PM
B10-Fahrtrichtung Norden: Auf einem kurzen Abschnitt nur ein Fahrstreifen am 09.07.2026 von 9 bis 15 Uhr
Die Lärmschutzwand entlang der B10 wird auf einer Länge von ca. 100 Meter am Donnerstag, 09.07.2026, entfernt. Dafür wird eine Spur der B 10 in Fahrtrichtun…
Read moreStarted Thu 9 Jul 7:00 AM
Ended Thu 9 Jul 1:00 PM

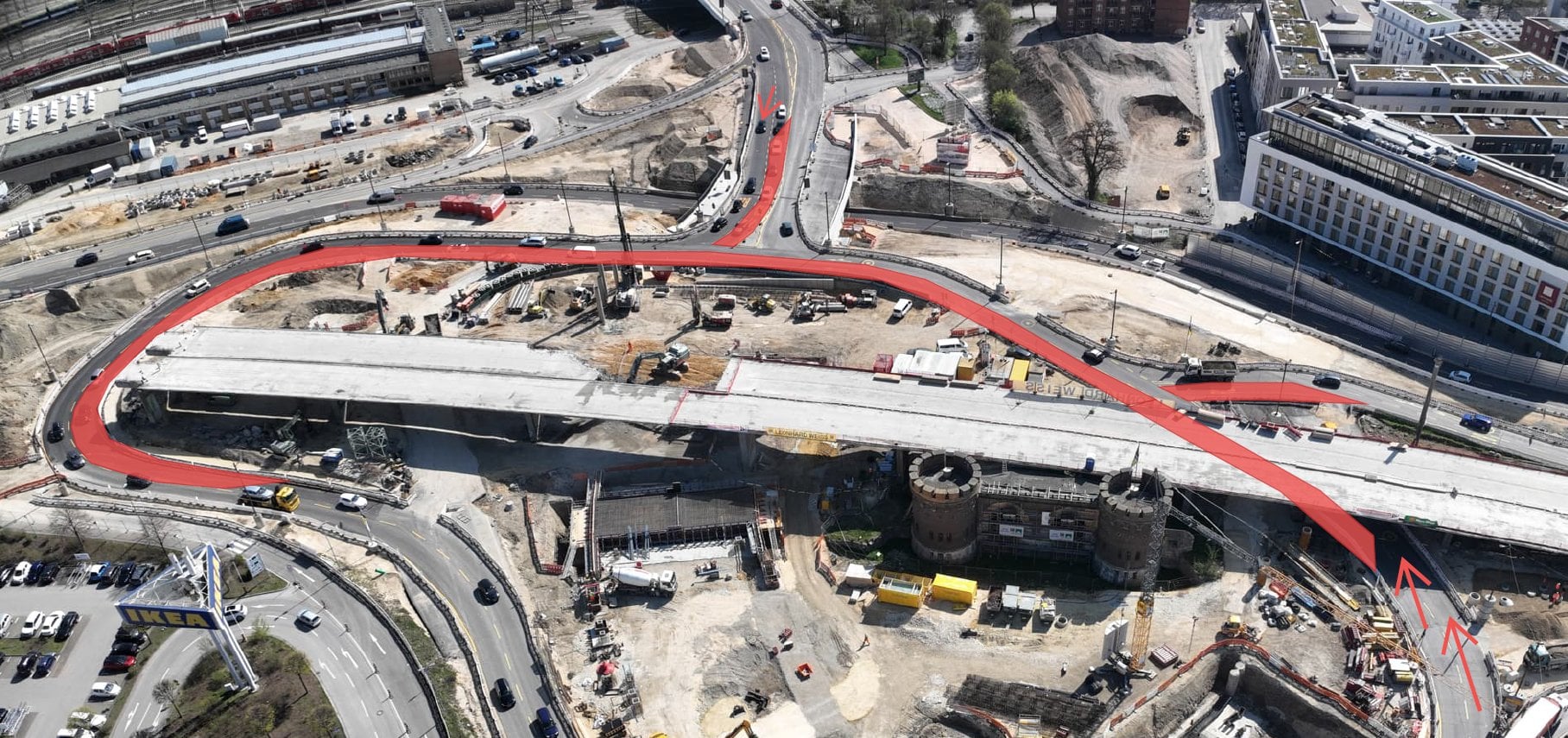

Blaubeurer Tor: Rückbau macht sichtbare Fortschritte
Vor einer Woche wurden die Brückenteile über dem Blaubeurer Tor ausgehoben. Damit ist das Blaubeurer Tor nach Jahrzehnten wieder frei.
Im Video können Sie diesen besonderen Moment noch einmal erleben.
…
Wir freuen uns auf Ihre Fragen und Anregungen am besten direkt über die App!
Will end on February 1, 2031
Die Wallstraßenbrücke wird neu gebaut und die Blaubeurer Tor-Brücke durch einen ca. 210 m langen Tunnel ersetzt. Gleichzeitig wird auch der Ringverkehr am Blaubeurer Tor aufgelöst und in zwei mit Ampelanlagen gesteuerte Kreuzungen umgebaut.
Aktualisierter Bauablauf für den Umbau des Blaubeurer Rings, den Neubau des Tunnels und den Abbruch der Brücke über das Blaubeurer Tor:
Bauablauf zum Neubau der Wallstraßenbrücke:
Weitere Informationen finden Sie auch unter: Stadt Ulm - Wallstraßenbrücke und Blaubeurer Tor-Tunnel
Unsere Webcams zeigen die aktuelle Verkehrslage: www.ulm.de/sonderseiten/webcams
Visualisierungen vom Ersatzneubau Wallstraßenbrücke, vom Neubau des Blaubeurer Tor-Tunnels (Quelle: Knight Architects 2022) und dem umgebauten Ringverkehr
Am 01. Dezember 2025 startete der Rückbau der westlichen Hälfte der Wallstraßenbrücke. Dazu wurde die B 10 in Fahrtrichtung Süden ab dem 28. November 2025 für die kommenden vier Jahre gesperrt. Der Verkehr auf der Wallstraßenbrücke fließt dann bis Ende 2029 nur noch auf zwei Spuren in Fahrtrichtung Norden - erst auf der verbliebenen östlichen Brückenhälfte und dann auf der neu errichteten westlichen Wallstraßenbrücke. Der Verkehr in Richtung Süden wird über den Berliner Ring, die Stuttgarter Straße, die Heidenheimer Straße in die Stadt geführt bzw. großräumig über die A 8/A 7 umgeleitet.
Für den Bau des ca. 210 Meter langen Blaubeurer Tor-Tunnels wurde der Ringverkehr 2025 aufgeweitet. Er hat die Form einer Kartoffel angenommen. Diese "Cartoffel" wurde Ende November 2025 in Betrieb genommen. Ab Mitte Januar 2025 wird dann auch die komplette Brücke über das Blaubeurer Tor für den Rückbau gesperrt. Dann fließt der Verkehr nach Norden östlich am Blaubeurer Tor vorbei, auf zwei Spuren auf einer provisorischen Strecke, durch einen Tunnel und über eine Rampe hoch auf die B 10.
Verantwortliche erläutern, wie die Wallstraßenbrücke Ende der 1960ziger Jahre gebaut wurde und was nun geplant ist.
